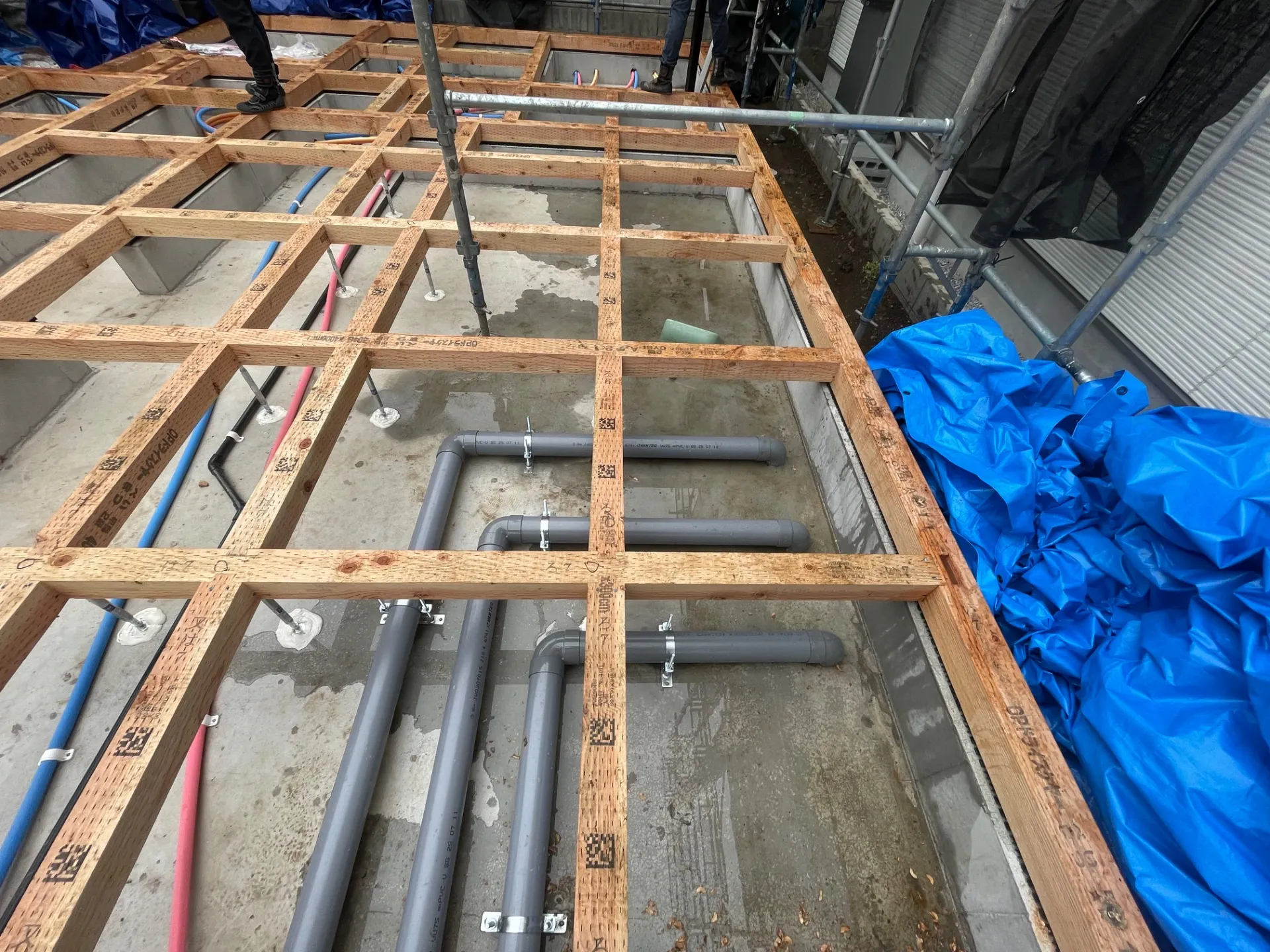

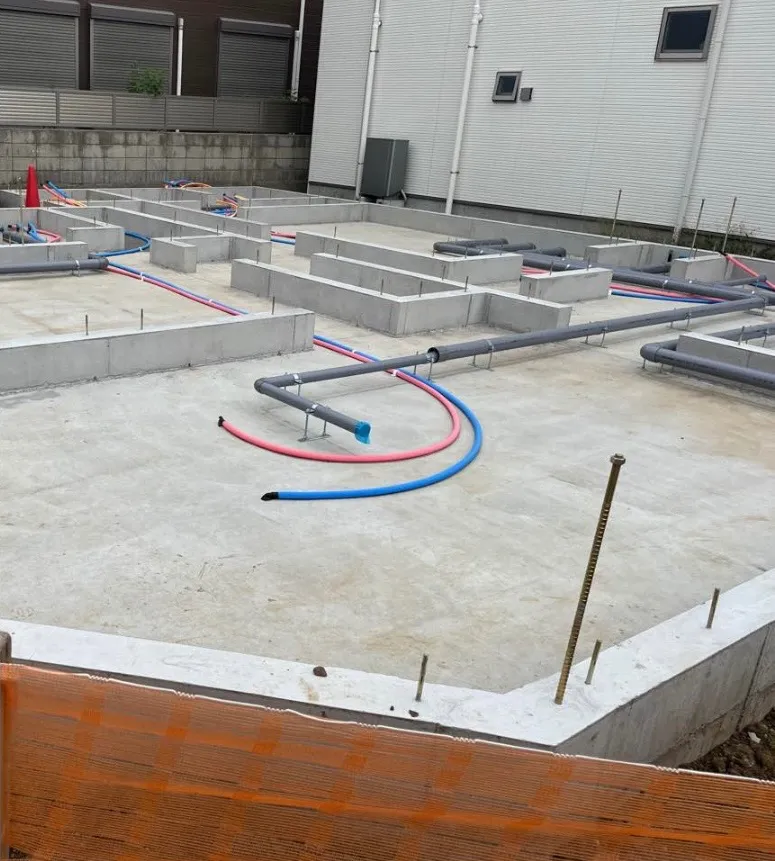

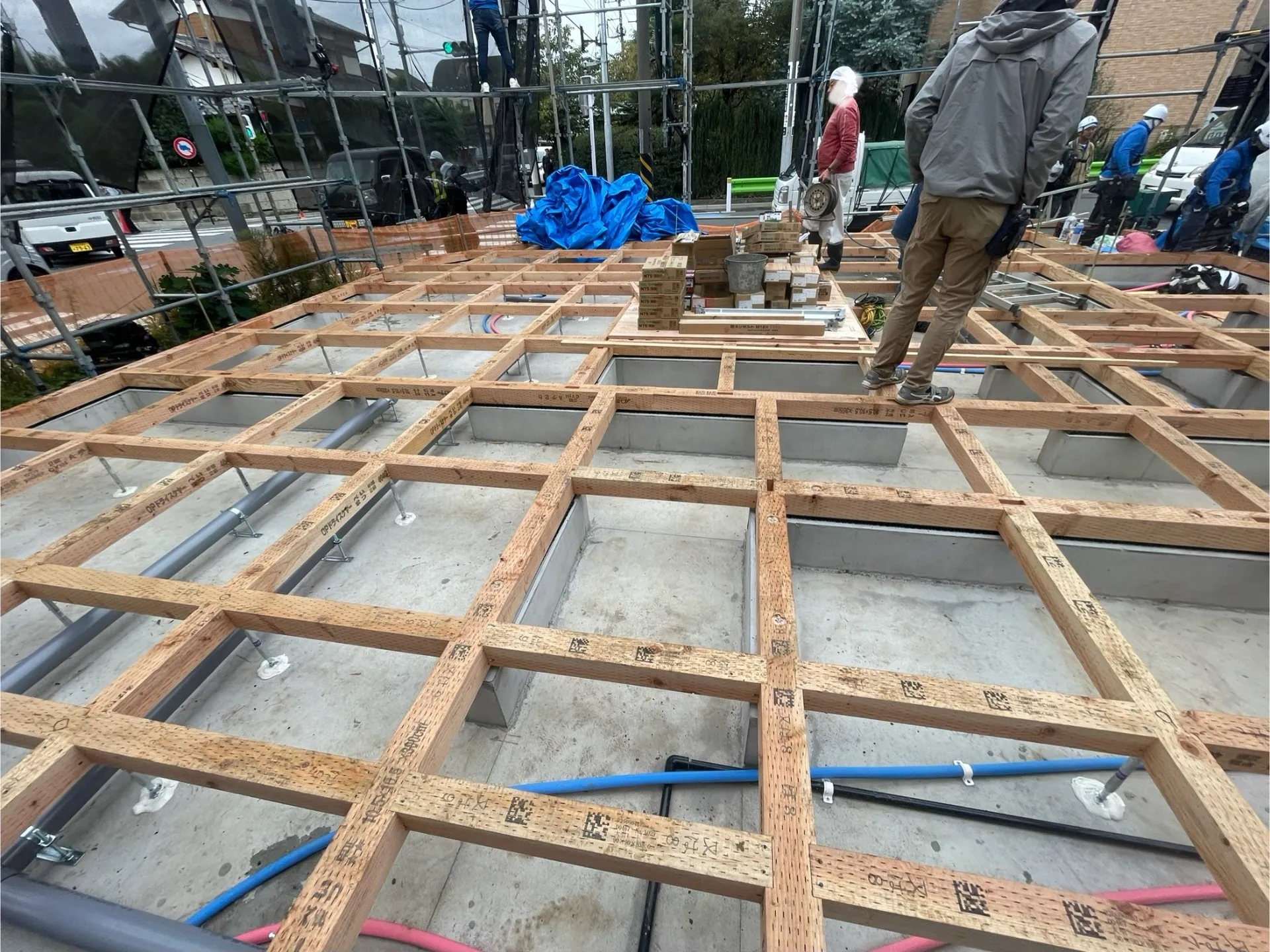

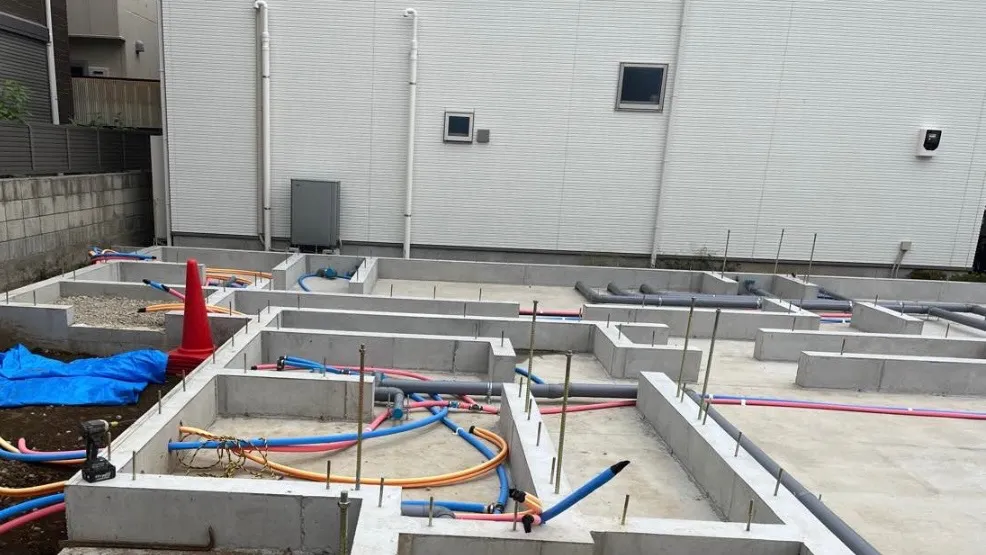

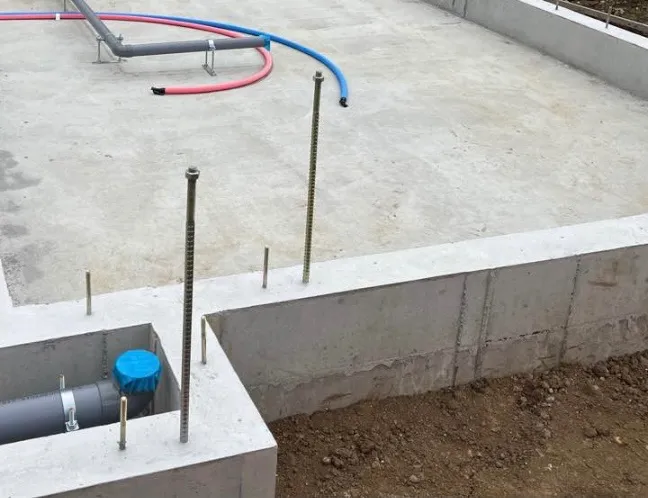

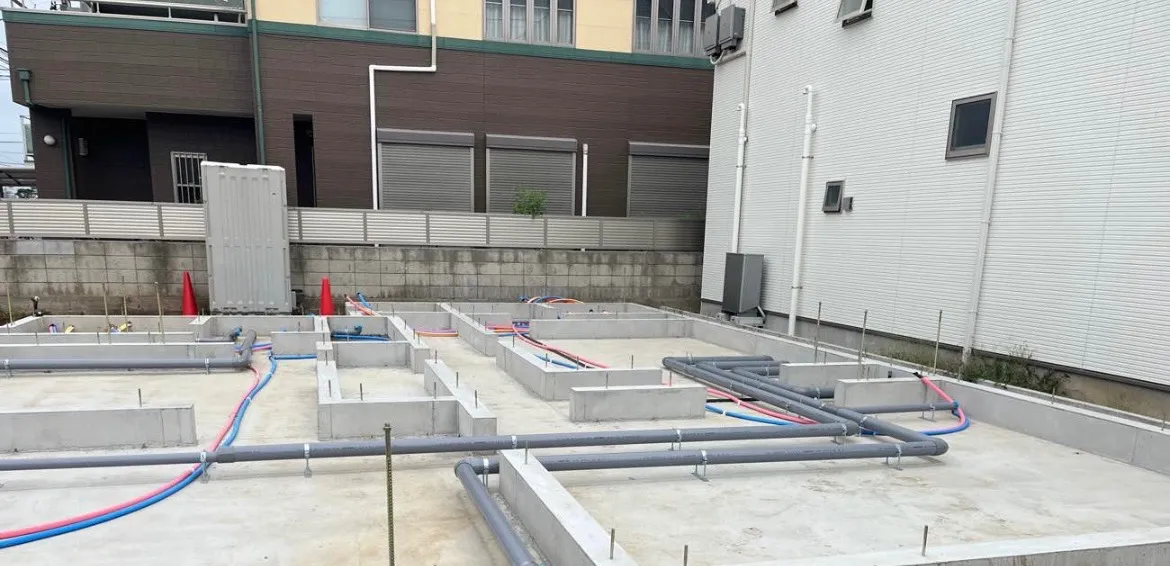

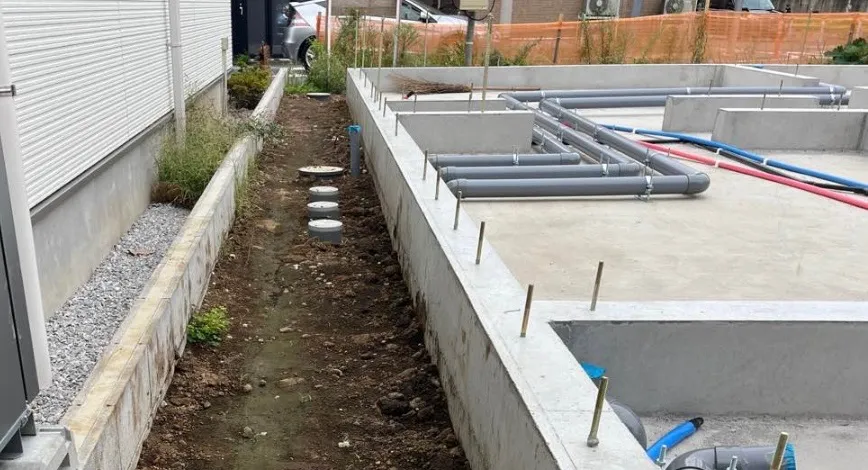

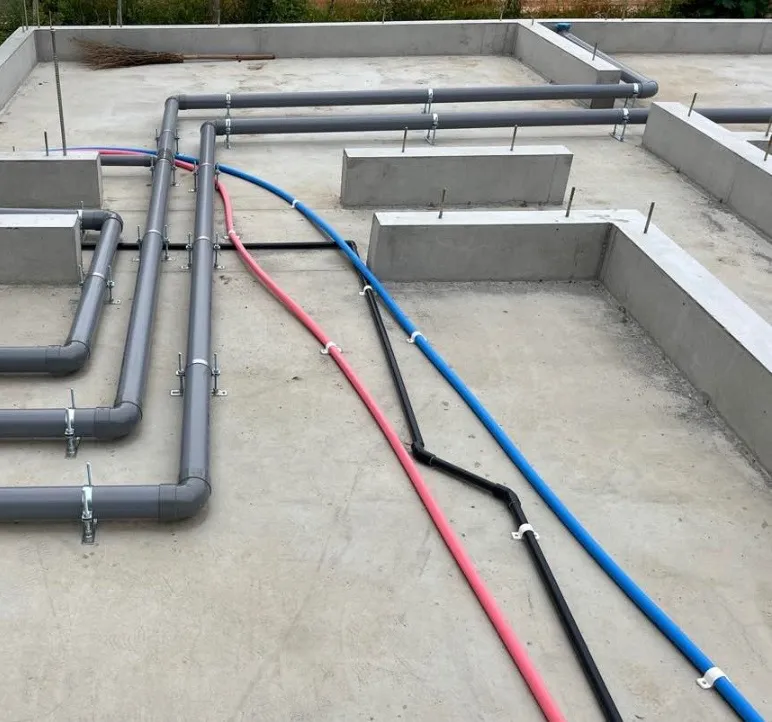

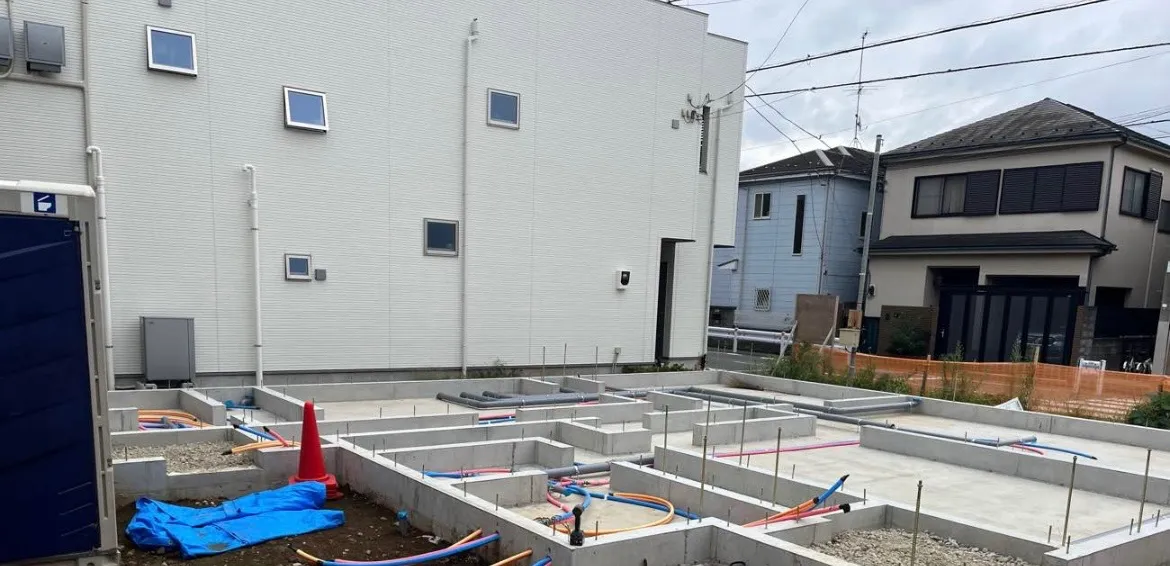

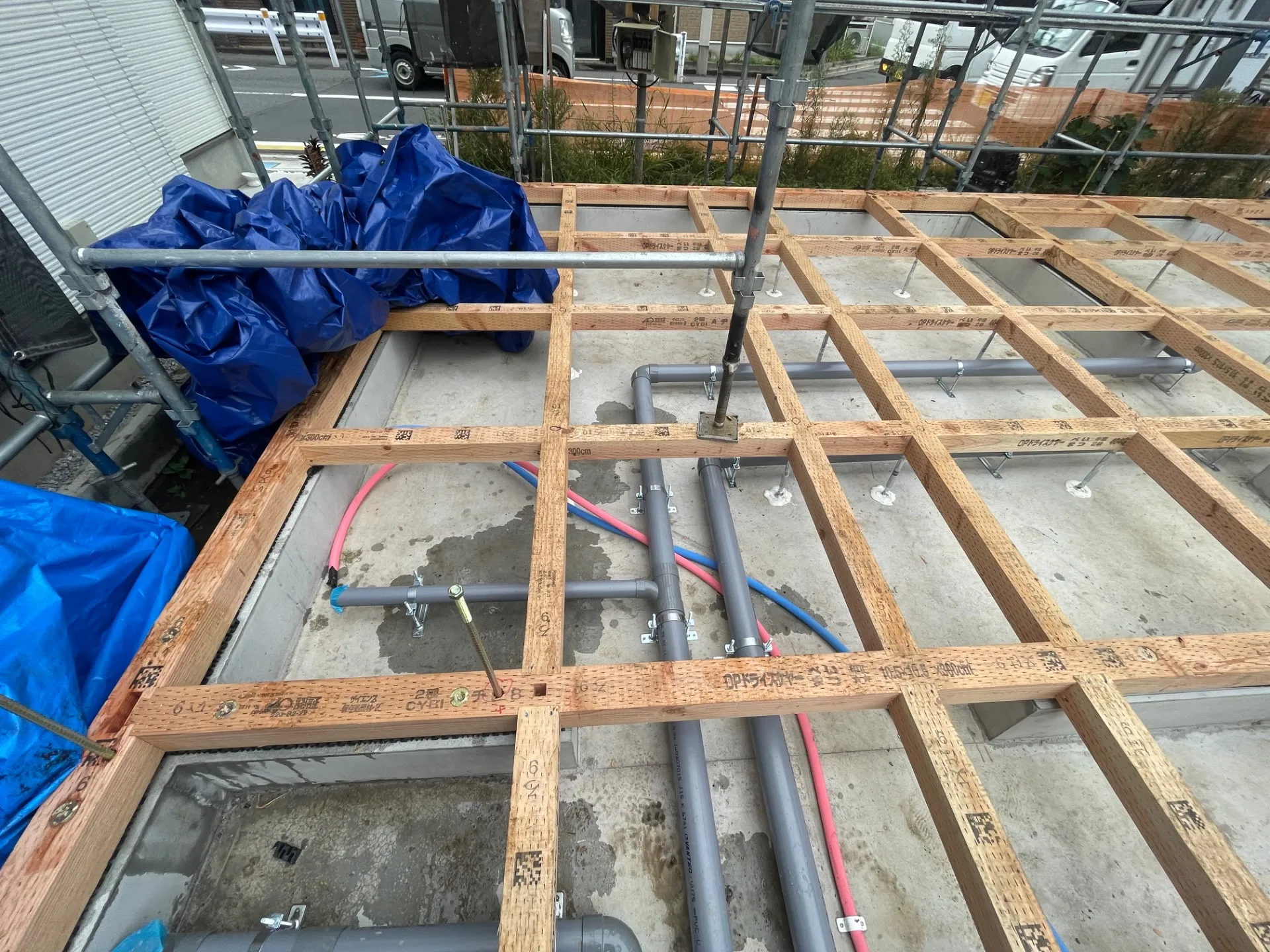

基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設
基礎完成後 1階部分、新規給排水管敷き設

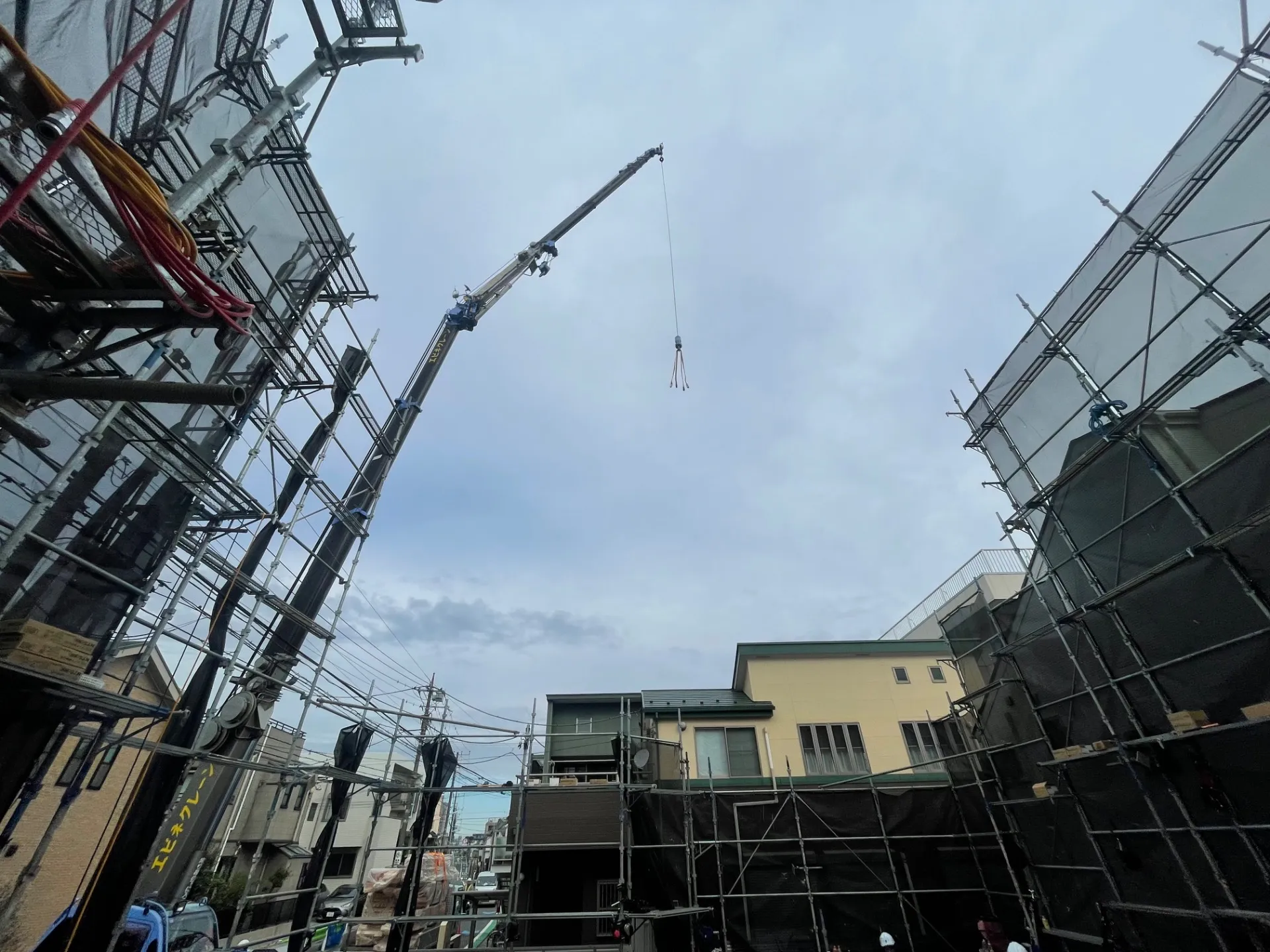

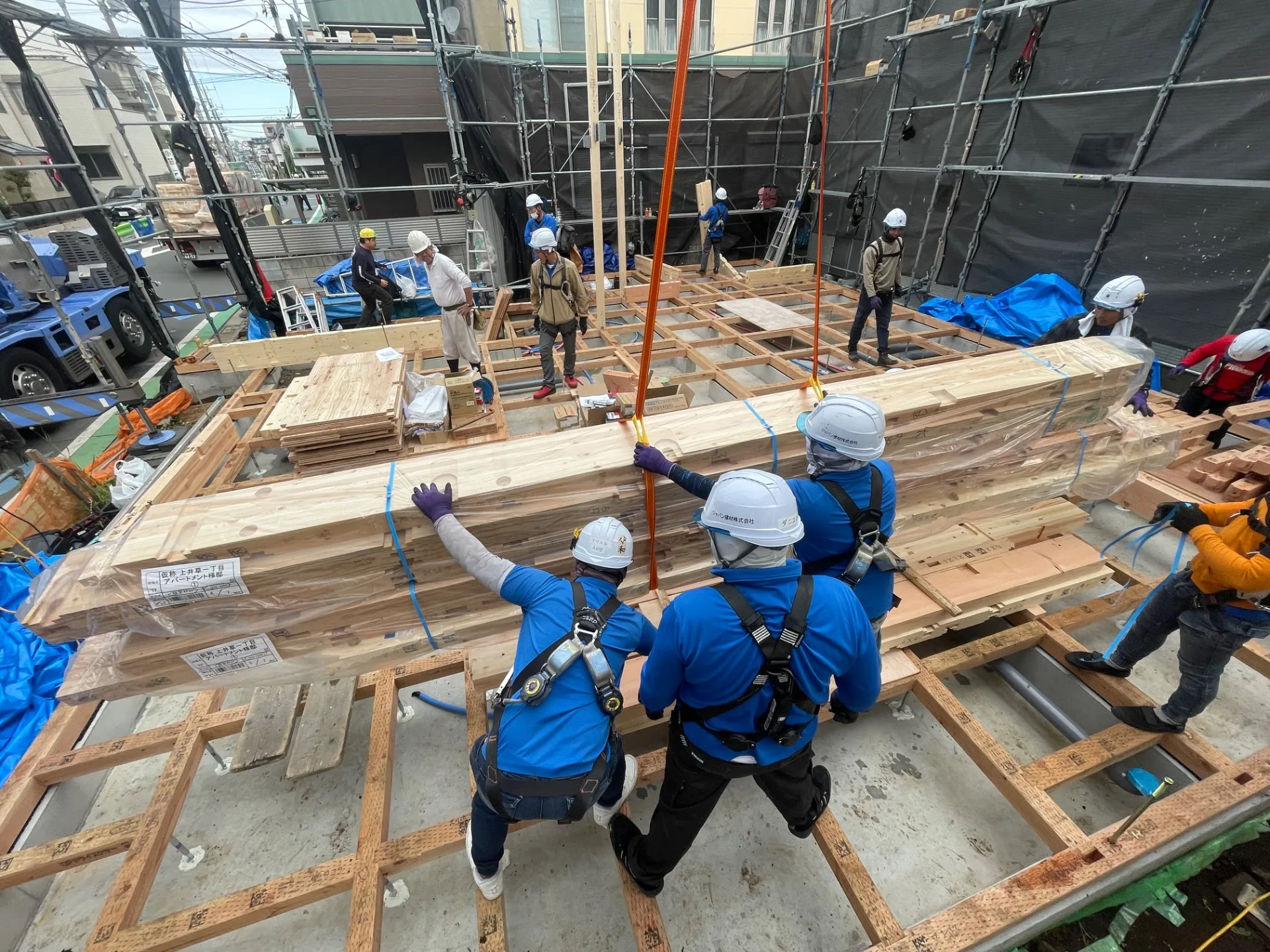

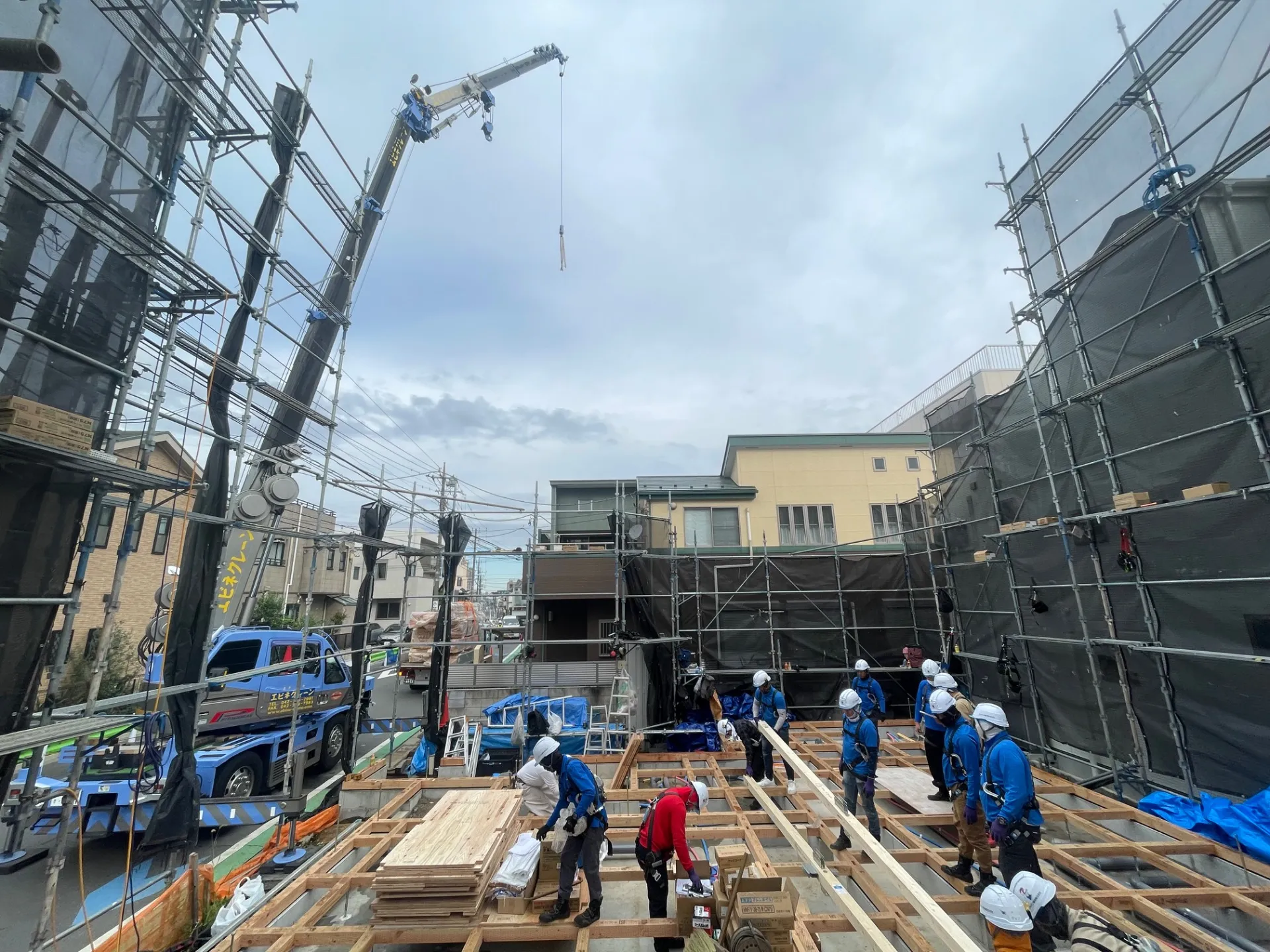

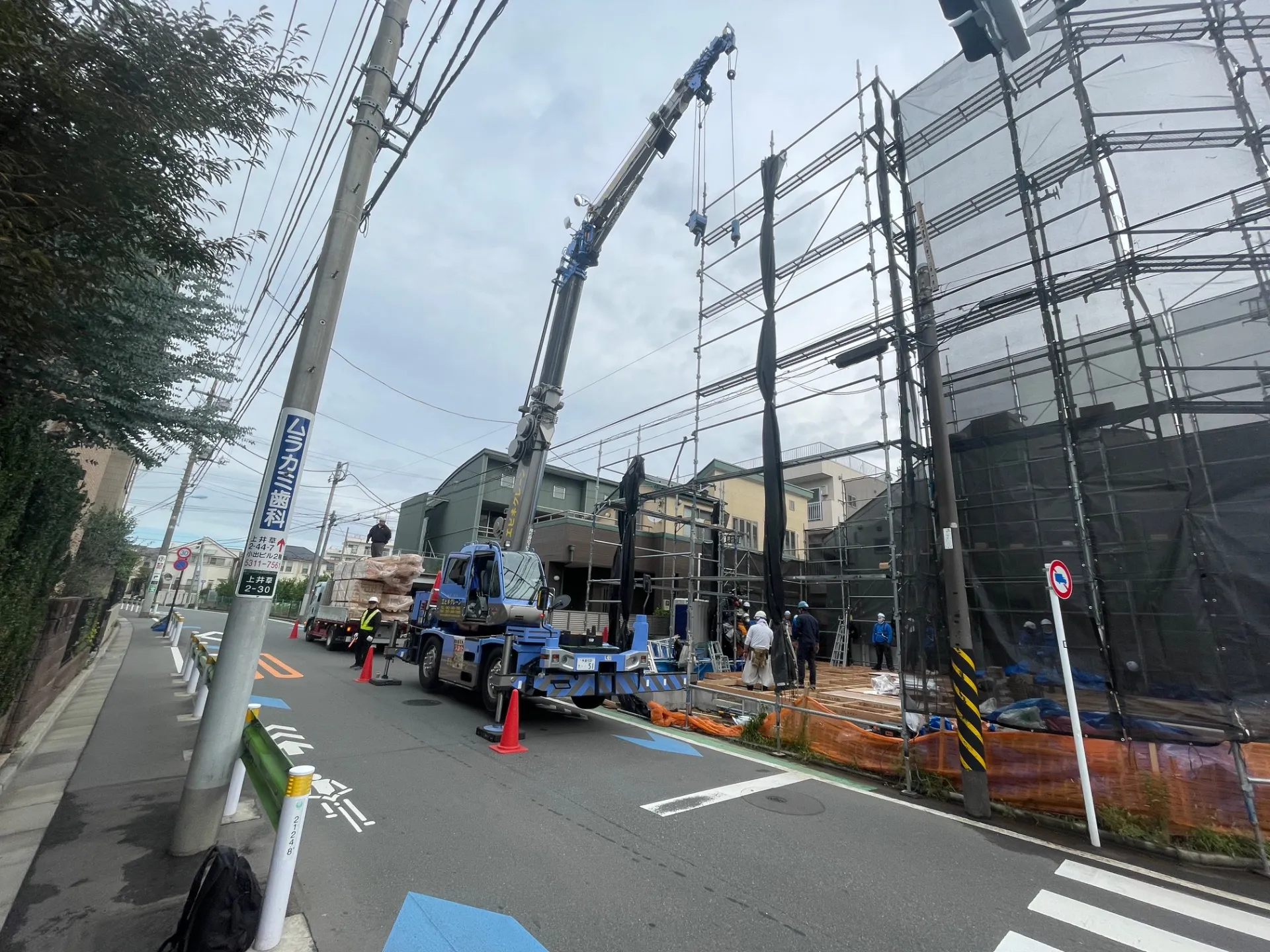

16tクレーンによる資材搬入
16tクレーンによる資材搬入

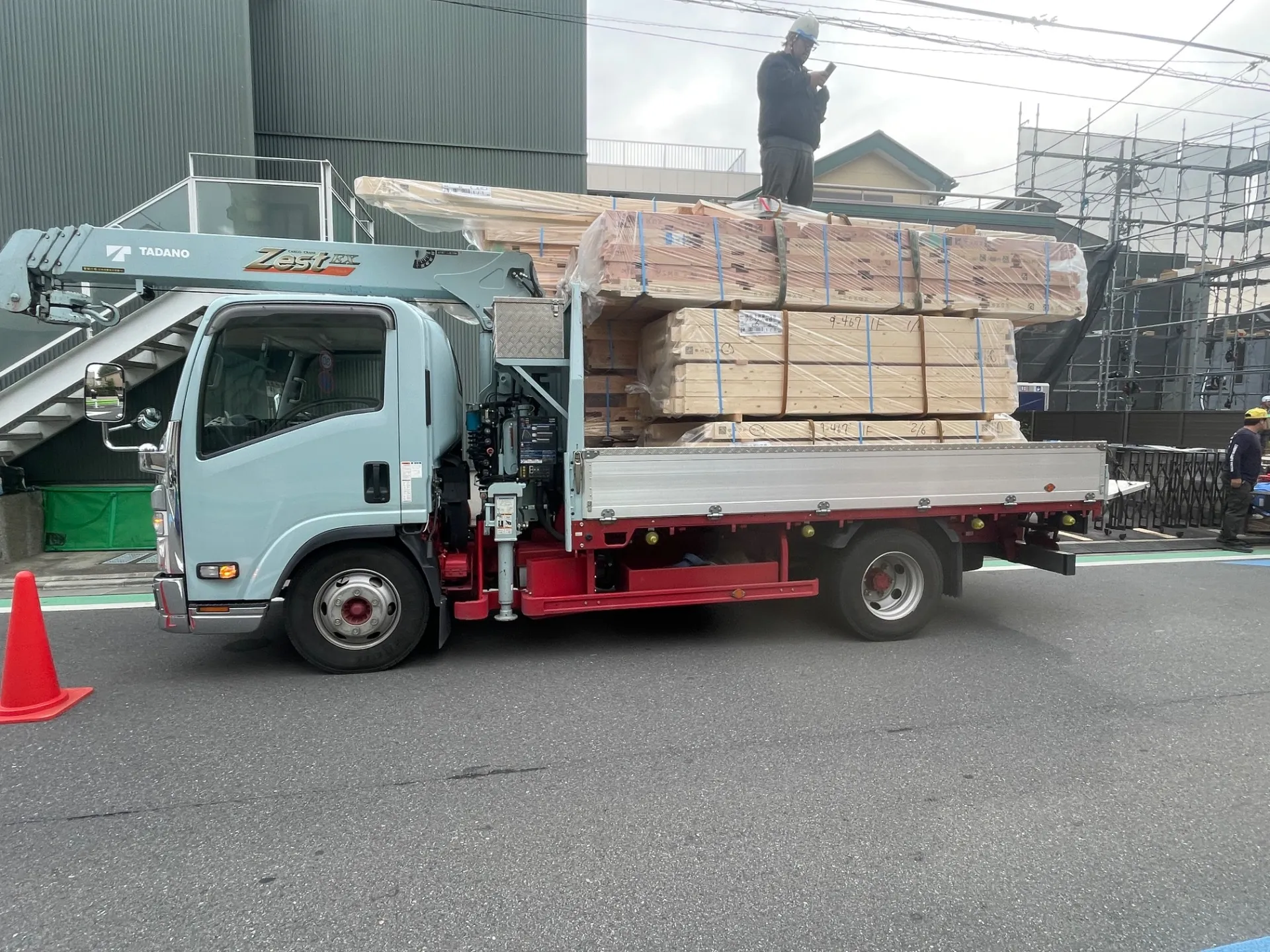

2tユニック車 プレカット材搬入

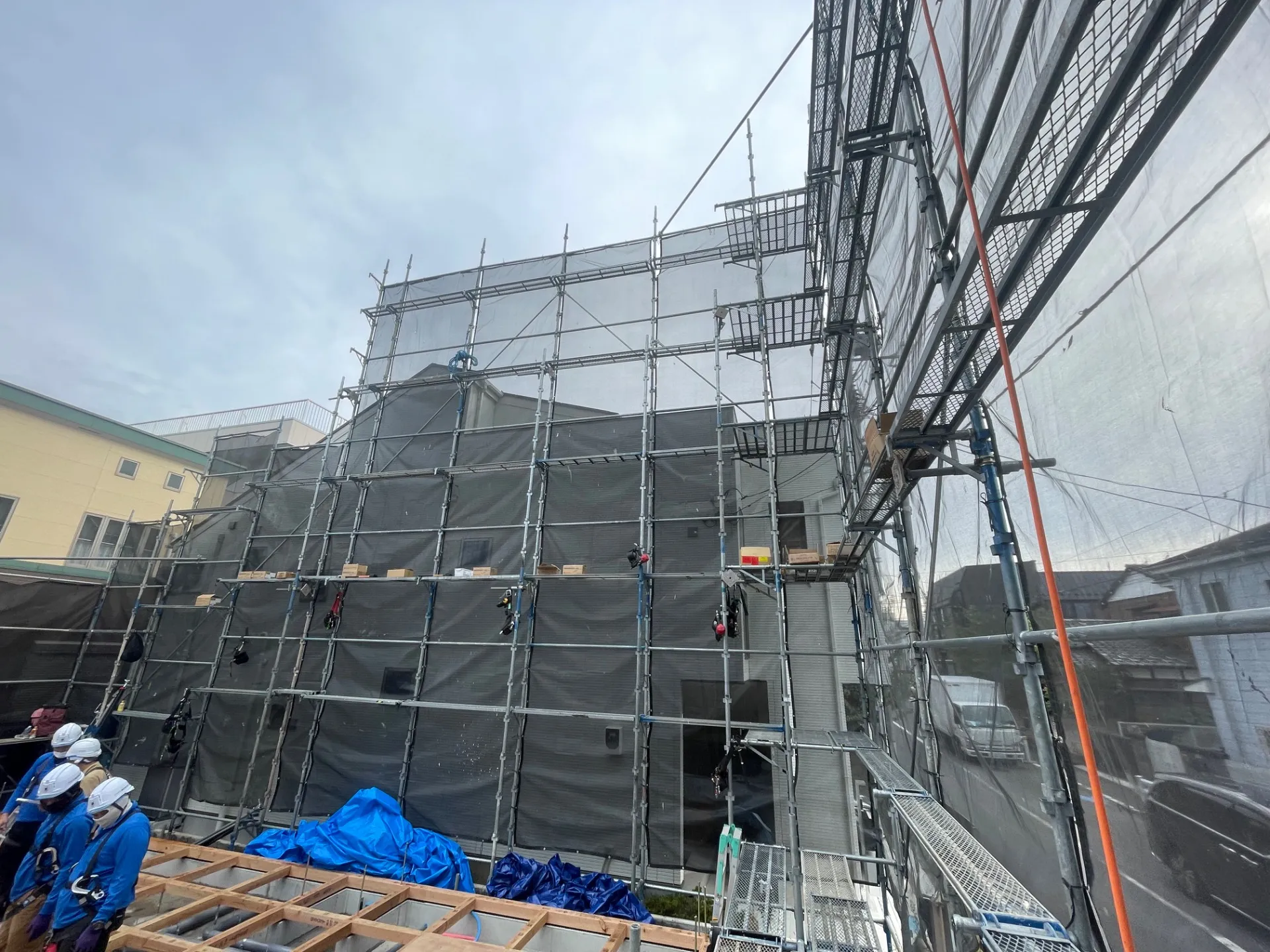

建物外回り 足場組立設置
16tクレーンによる資材搬入
16tクレーンによる資材搬入

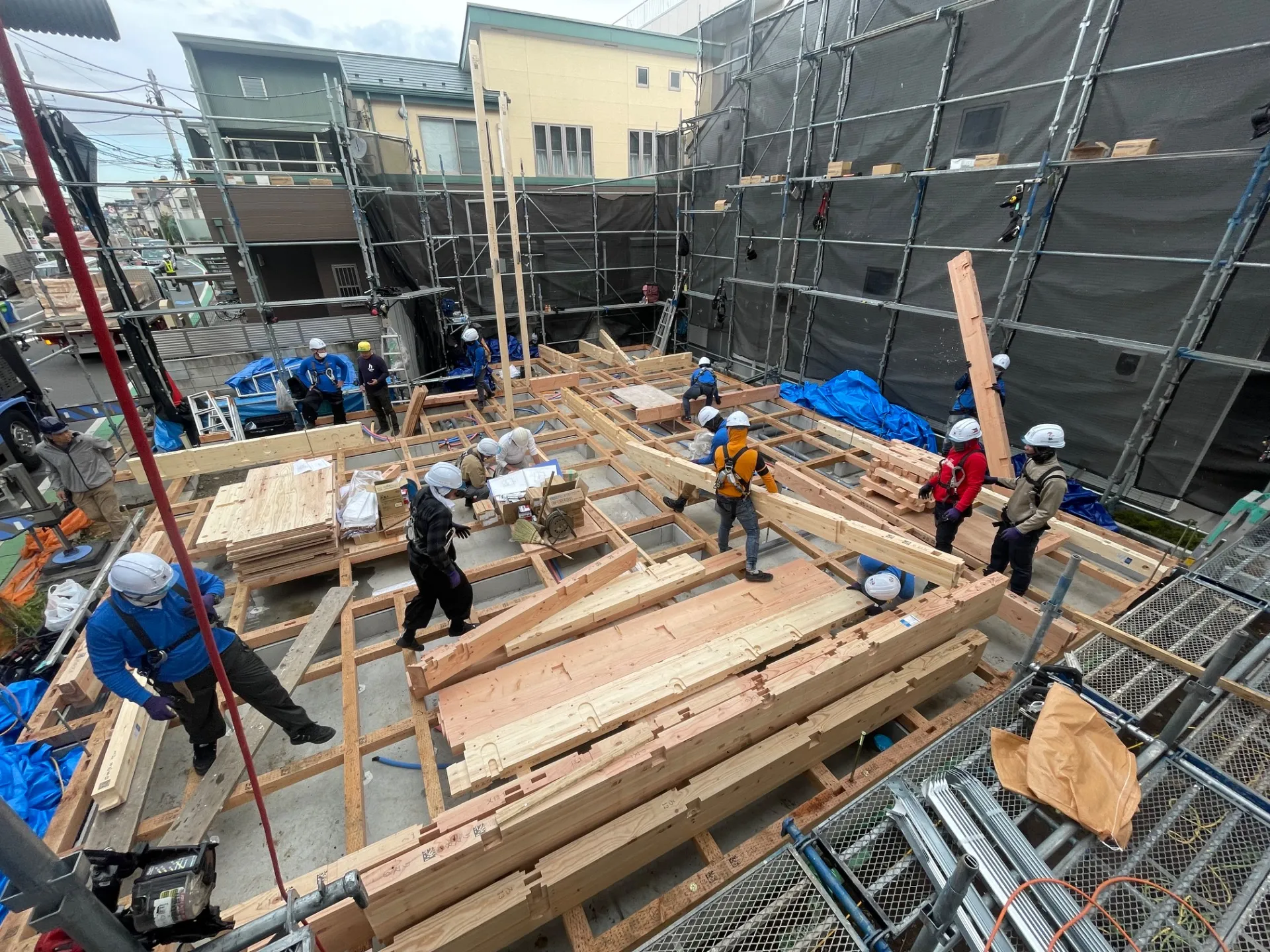

ピストン搬送、搬入しながら、柱建て
1階部分柱建て、半分位終了。 急がないと次がどんどん来るので、せかせか。

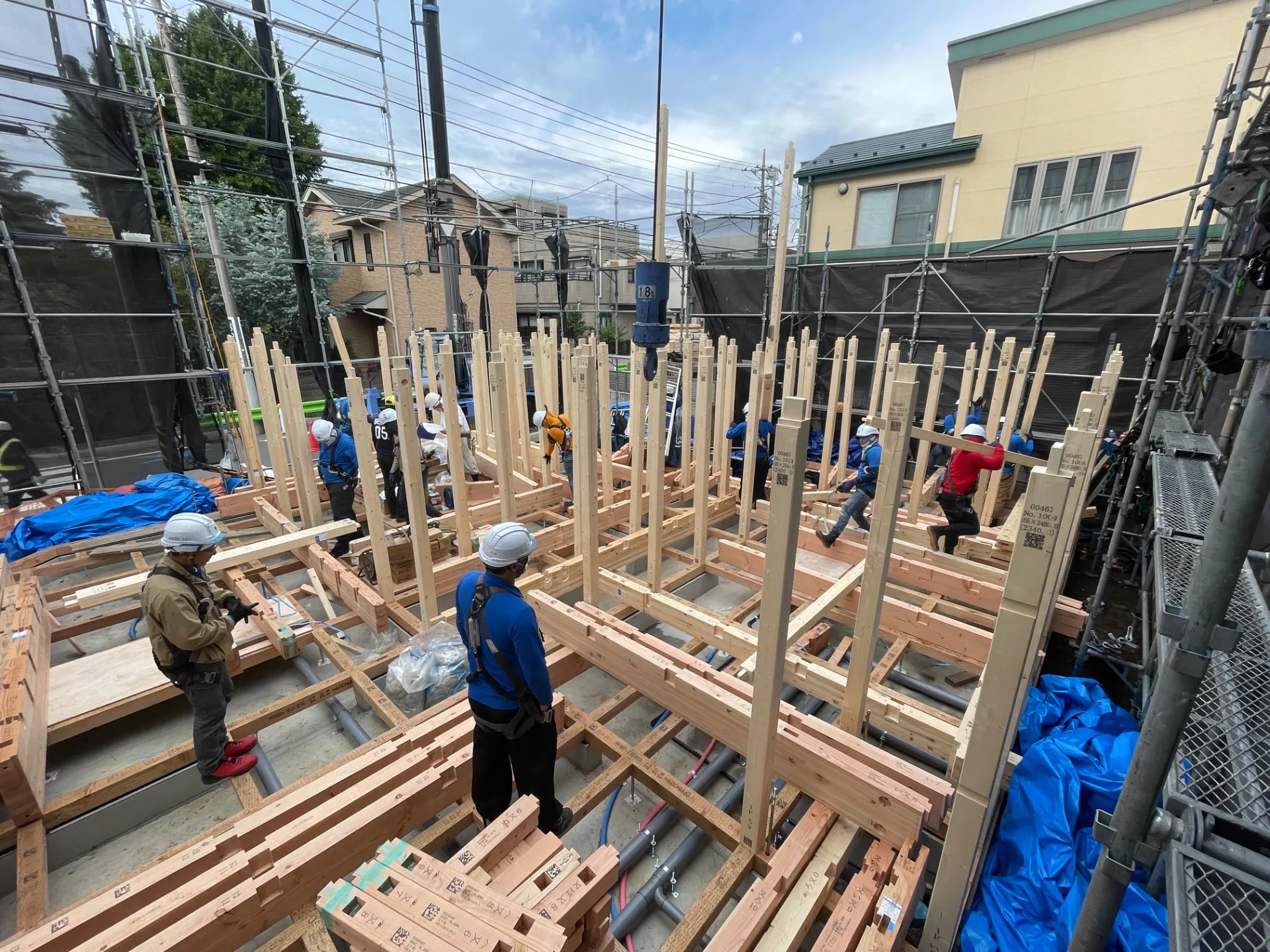

1階部分柱建て半分以上終了。

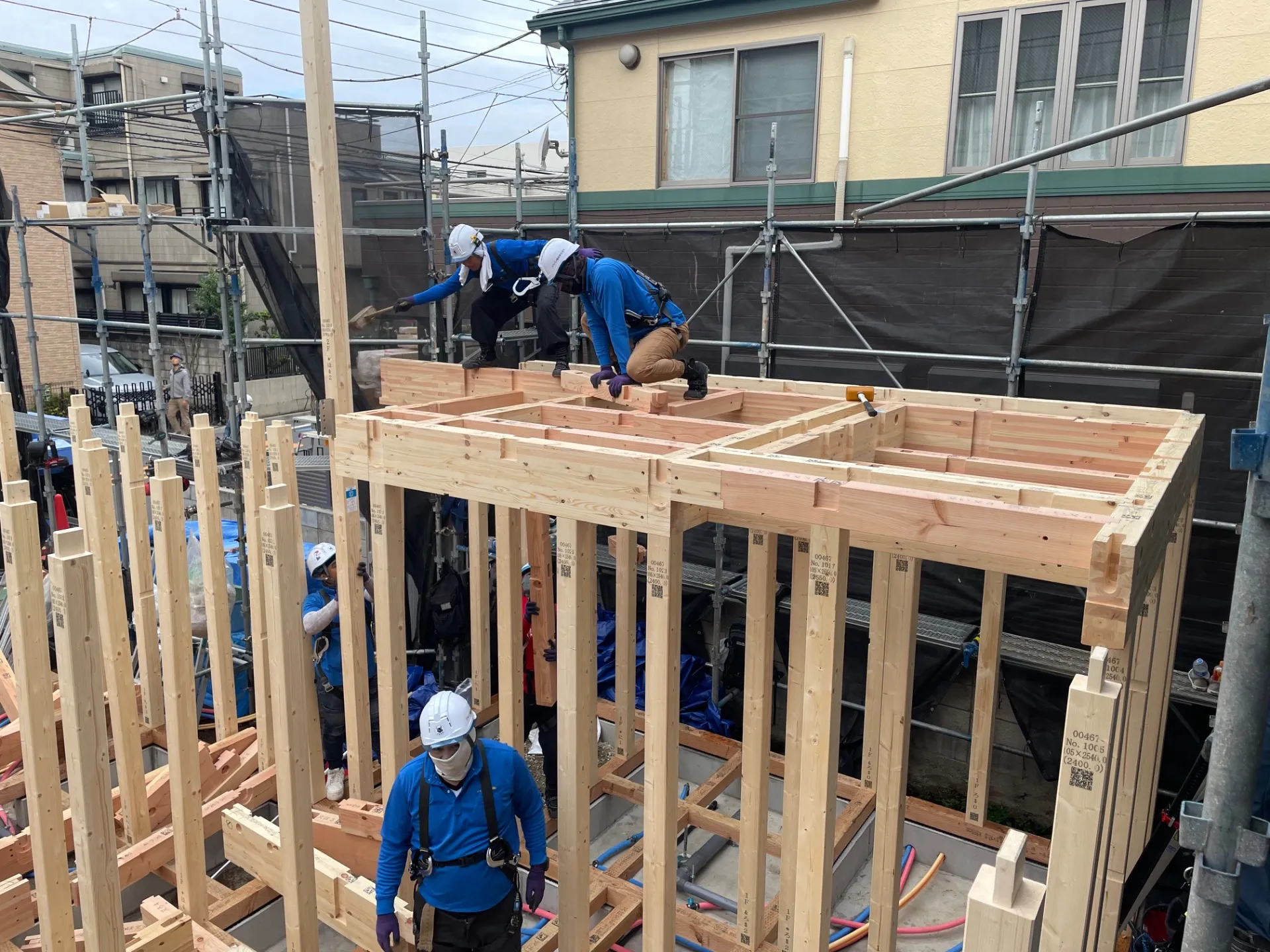

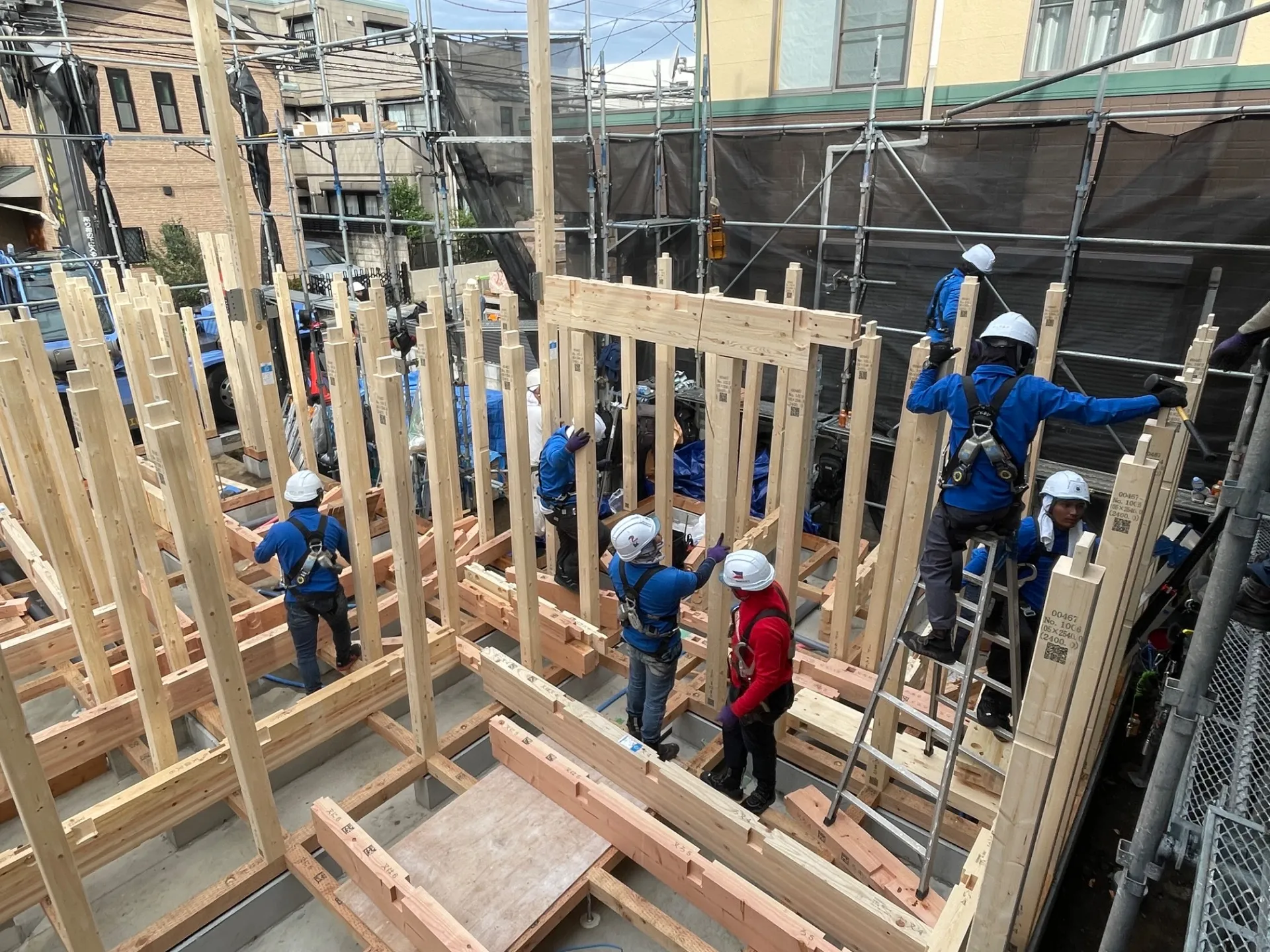

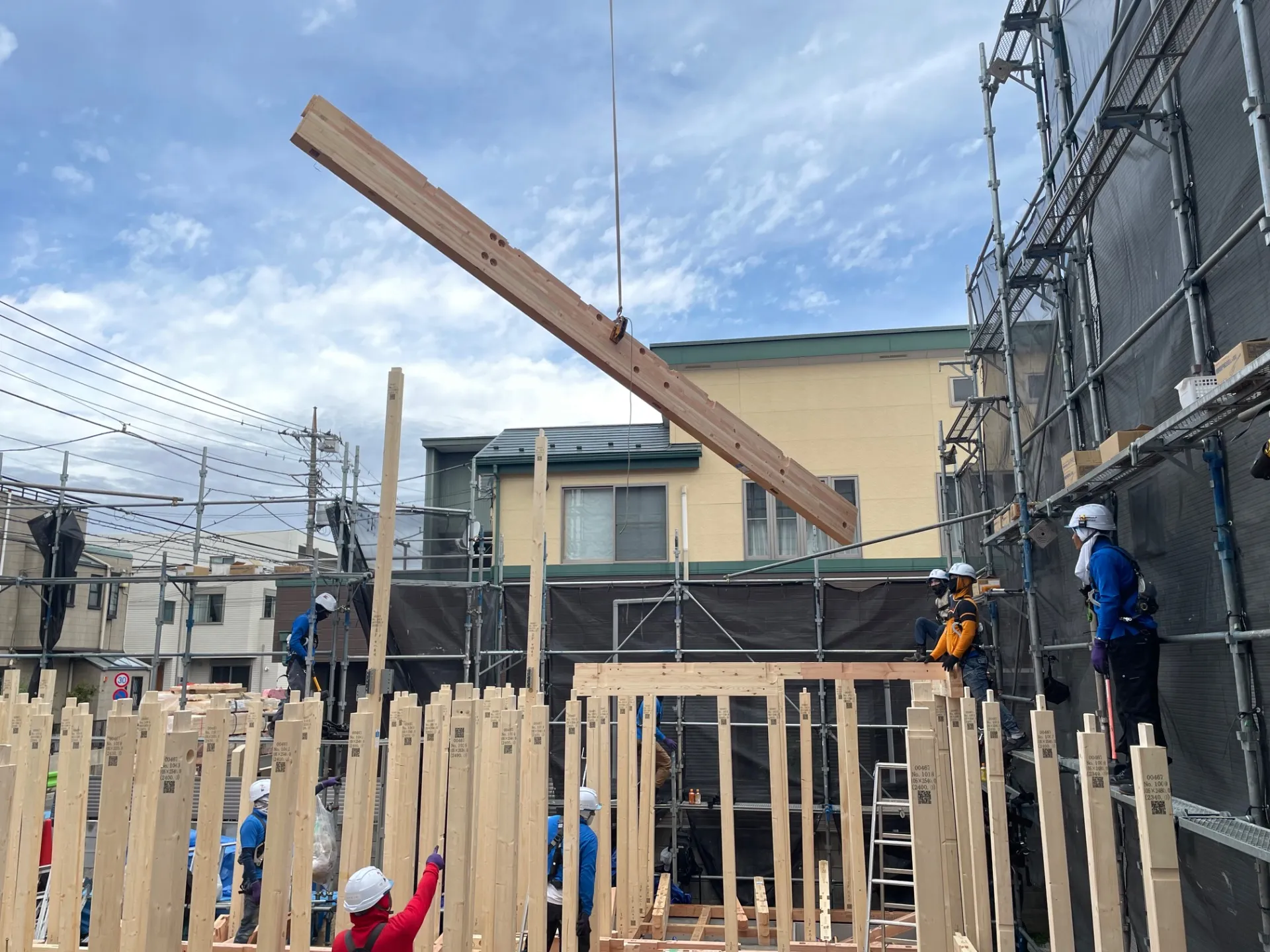

どんどん上に上がって行く為、桁、梁掛け。
どんどん上に上がって行く為、桁、梁掛け。
どんどん上に上がって行く為、桁、梁掛け。

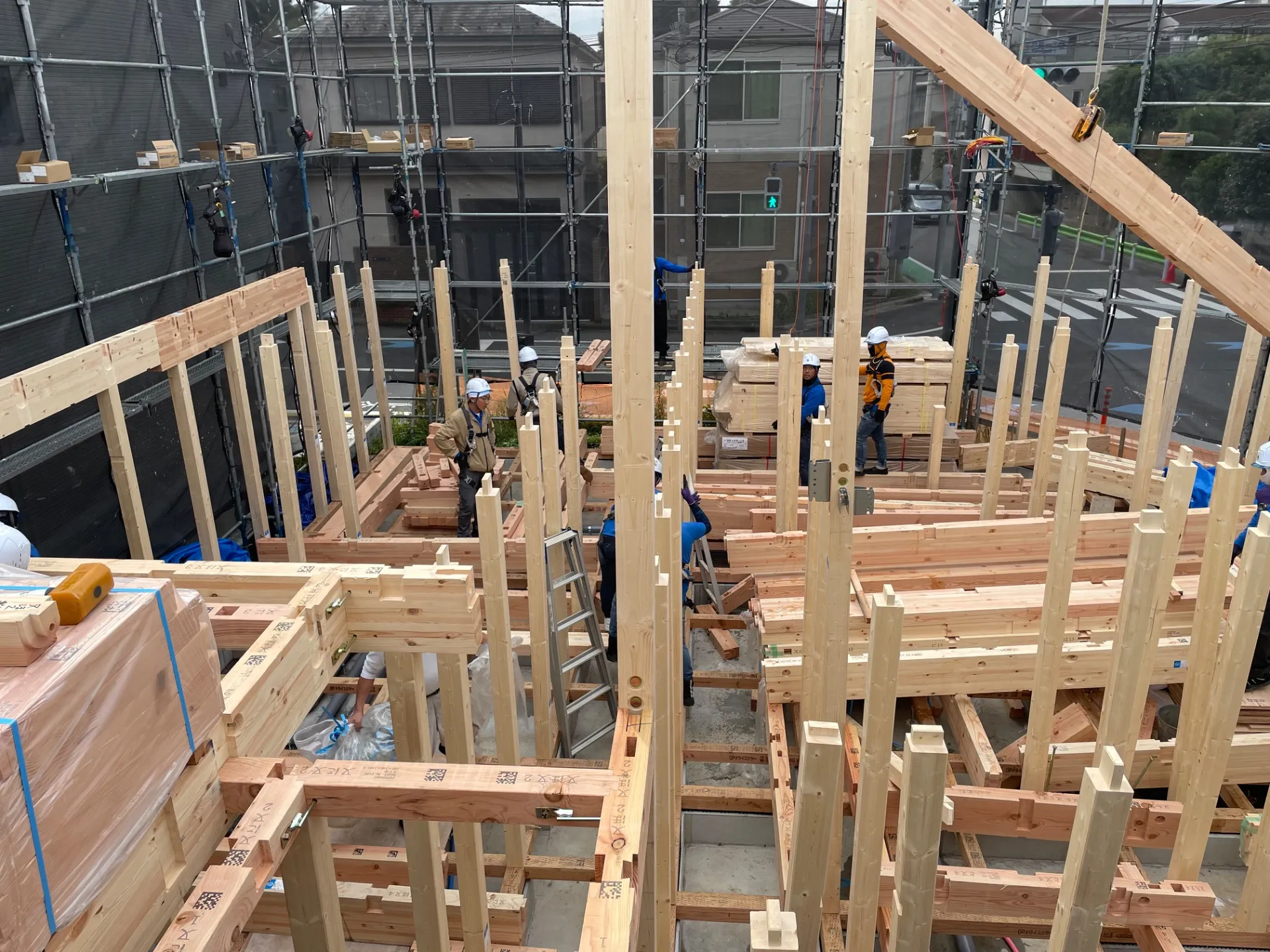

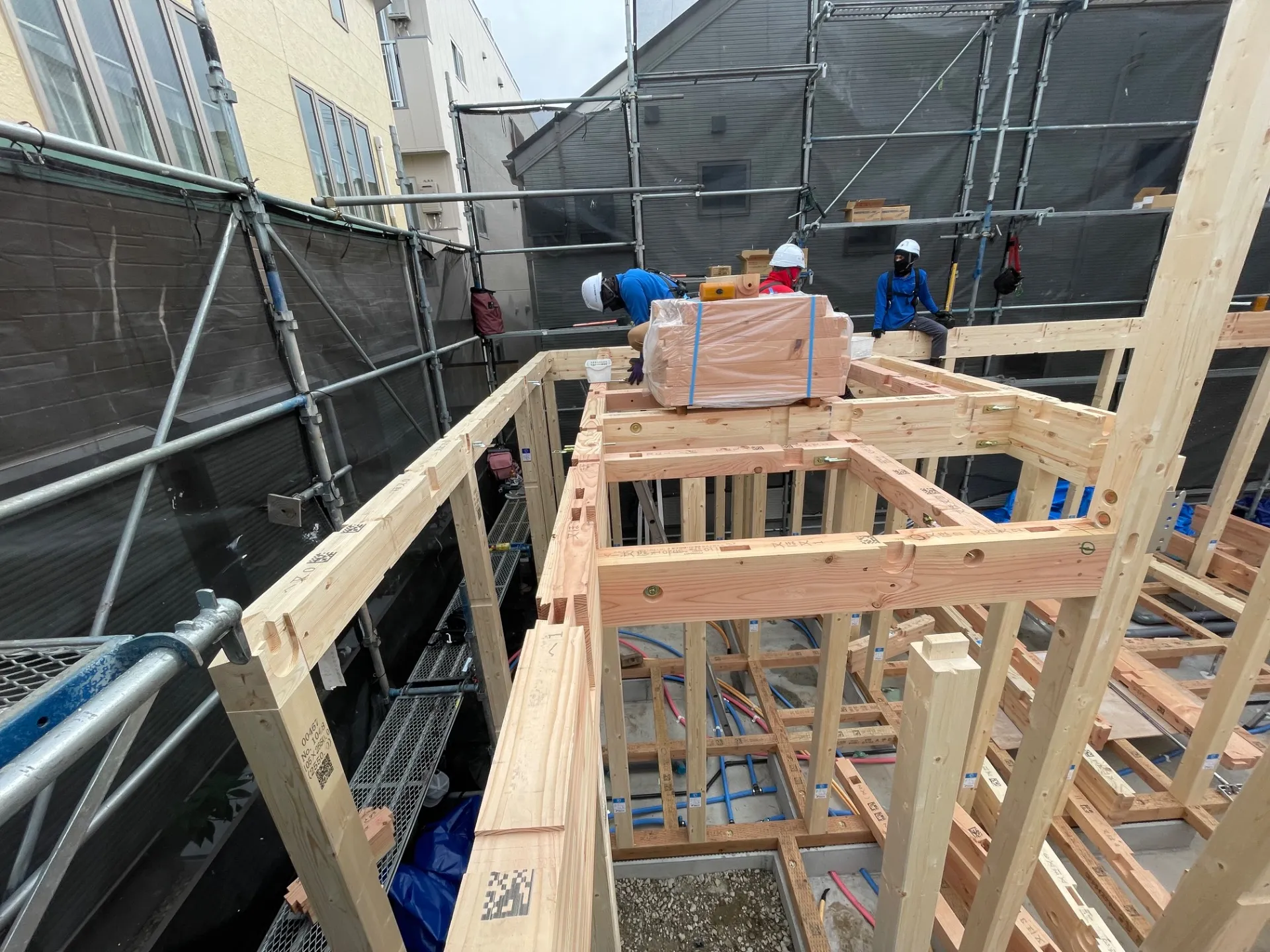

桁、梁を掛けると、クレーンのオペレーターが常に見ていて欲しい材料をピンポイントで置いてくれます。
桁、梁を掛けると、クレーンのオペレーターが常に見ていて欲しい材料をピンポイントで置いてくれます。

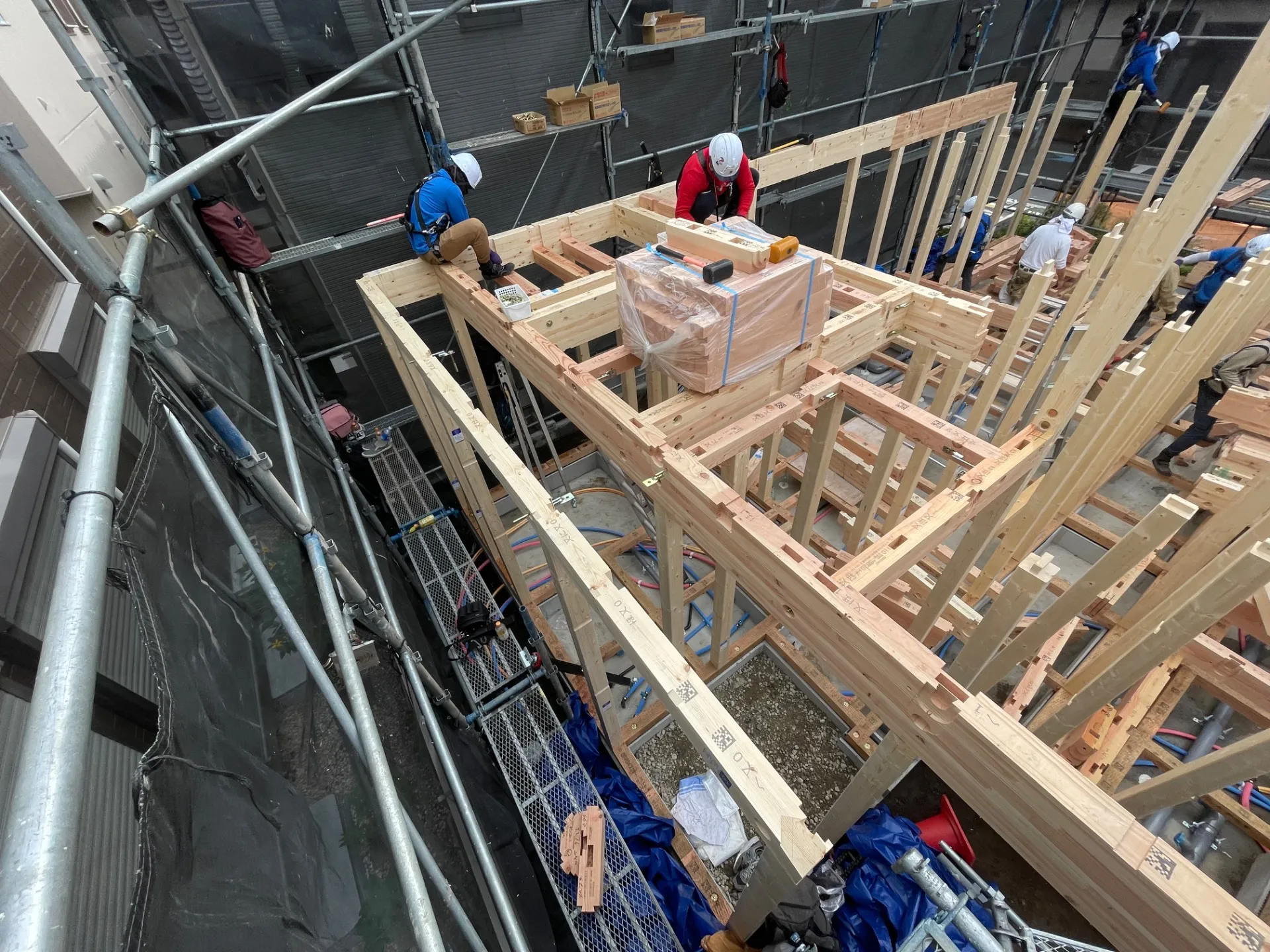

続々と材料が搬入されて来ます‼

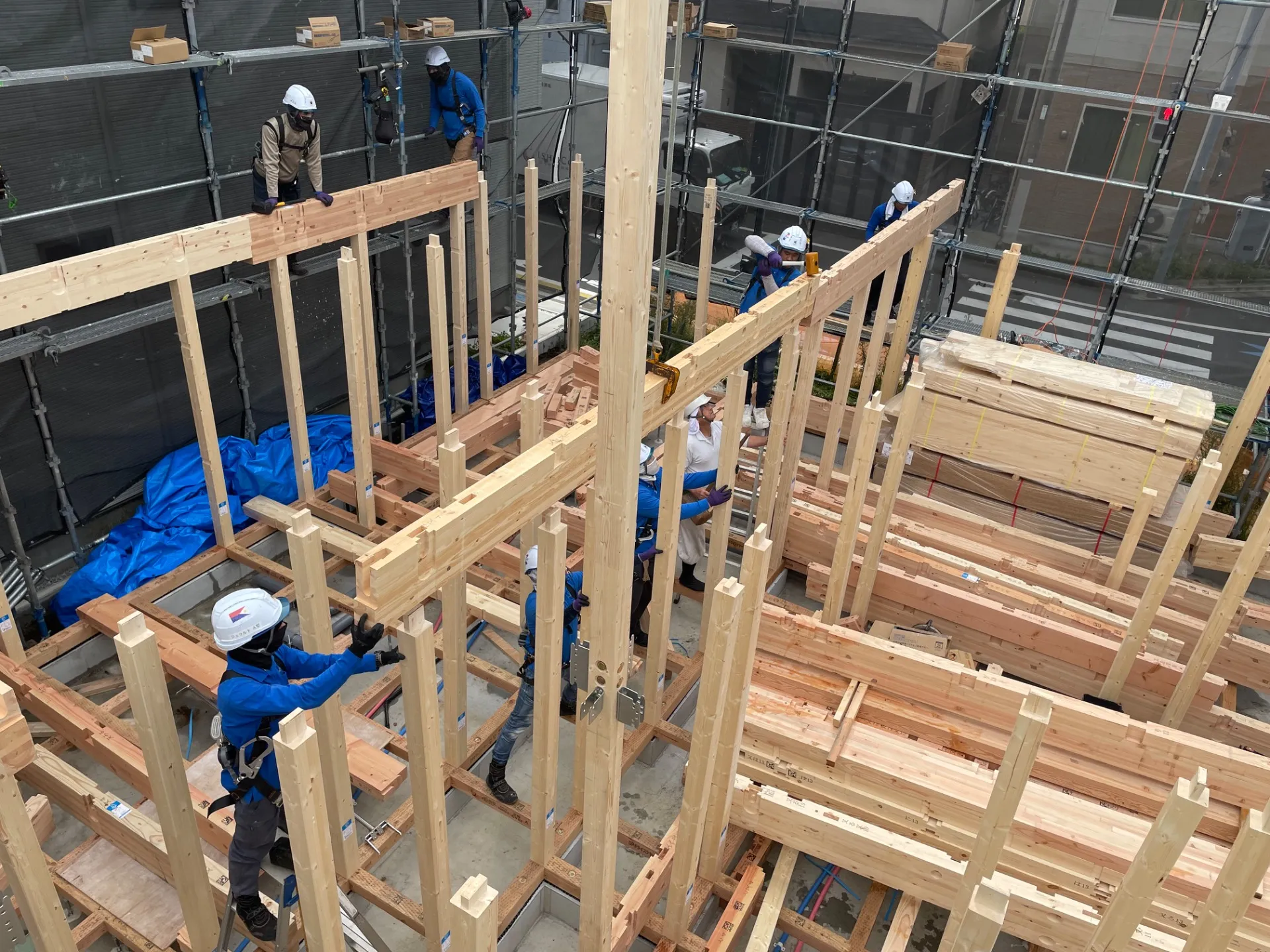

通し柱を建てて行きます。

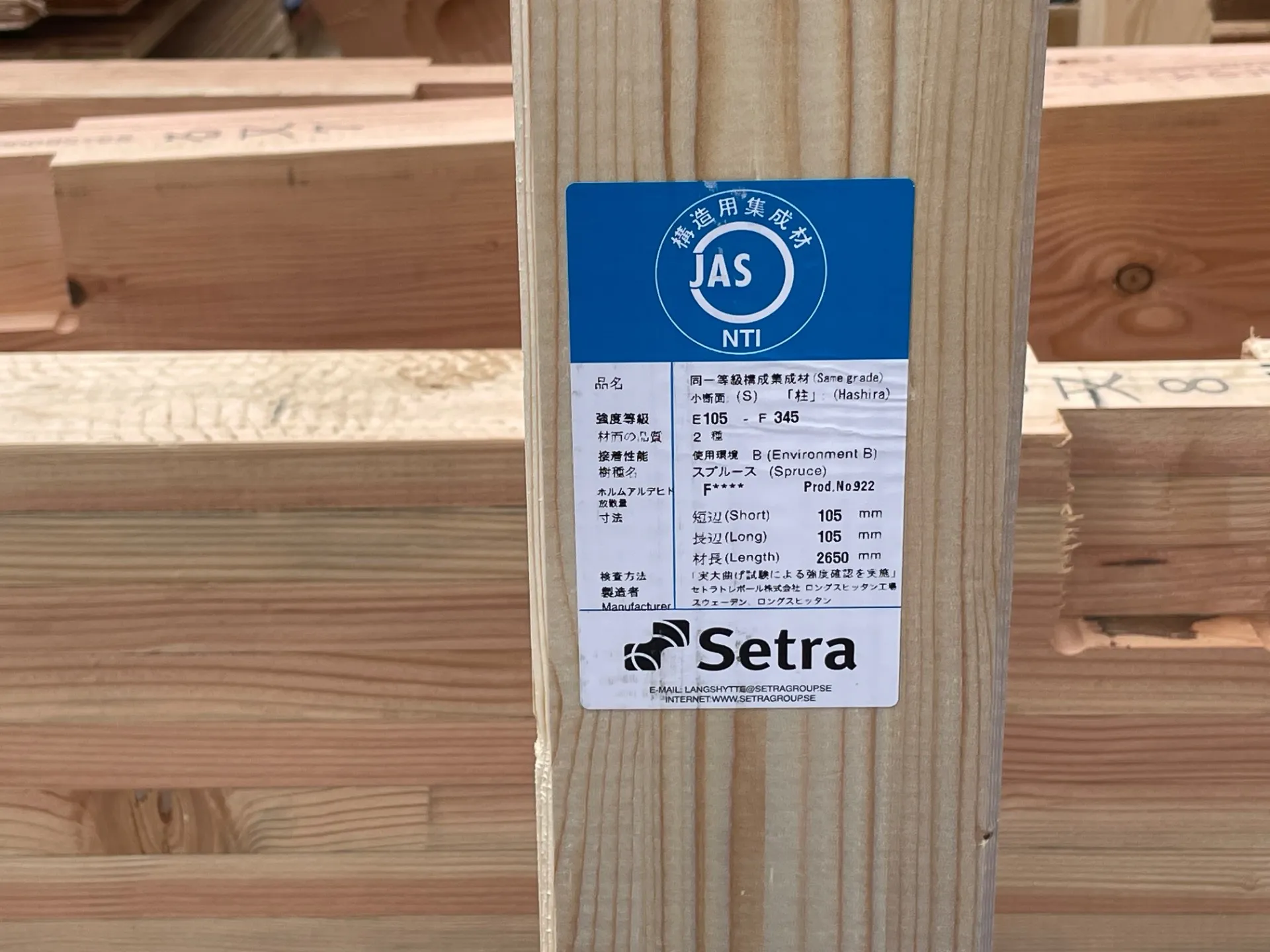

柱 使用材料 強度等級E105-F345 1等級構成集成材 105角

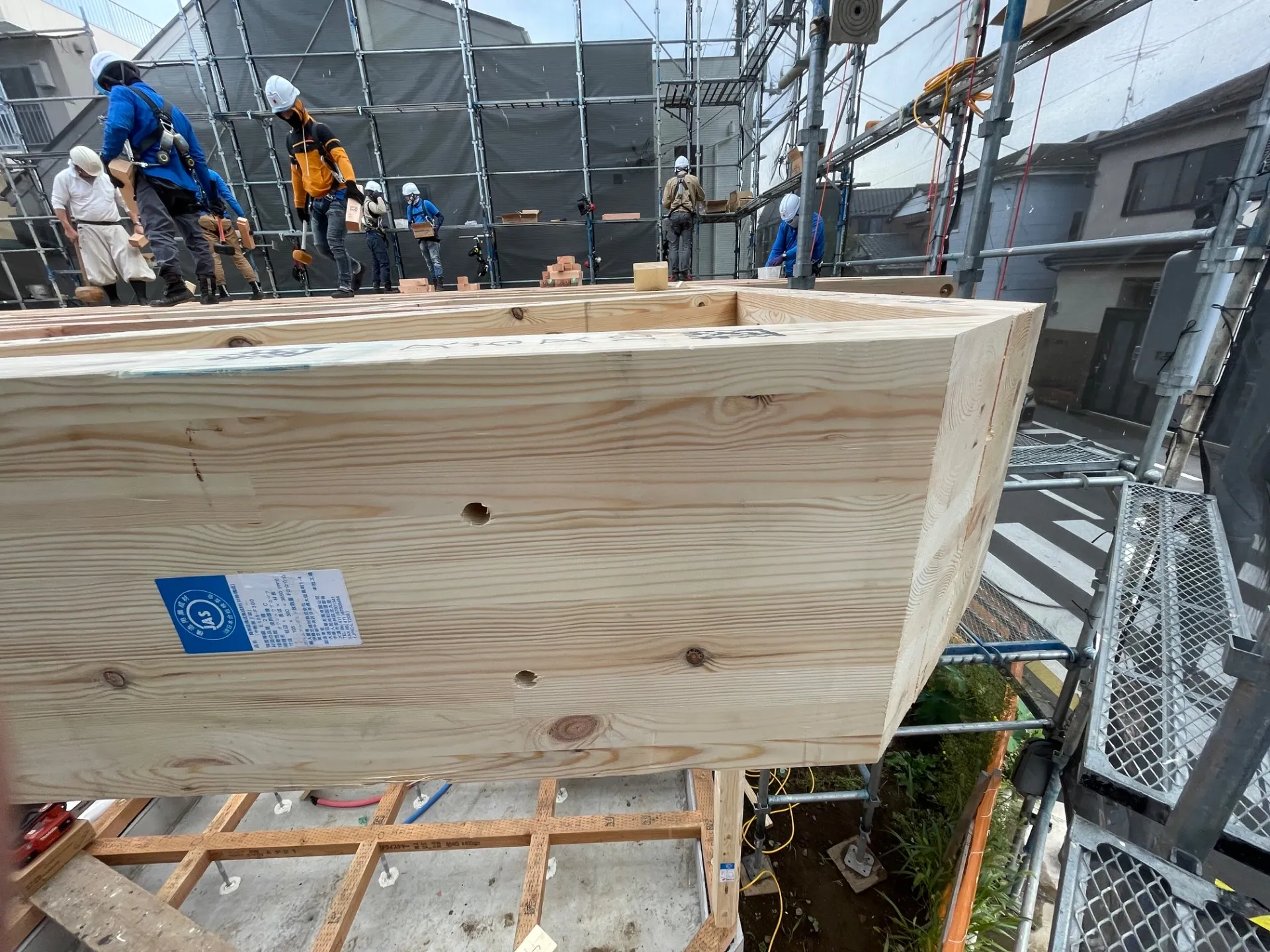

南西面 2階テラス部分

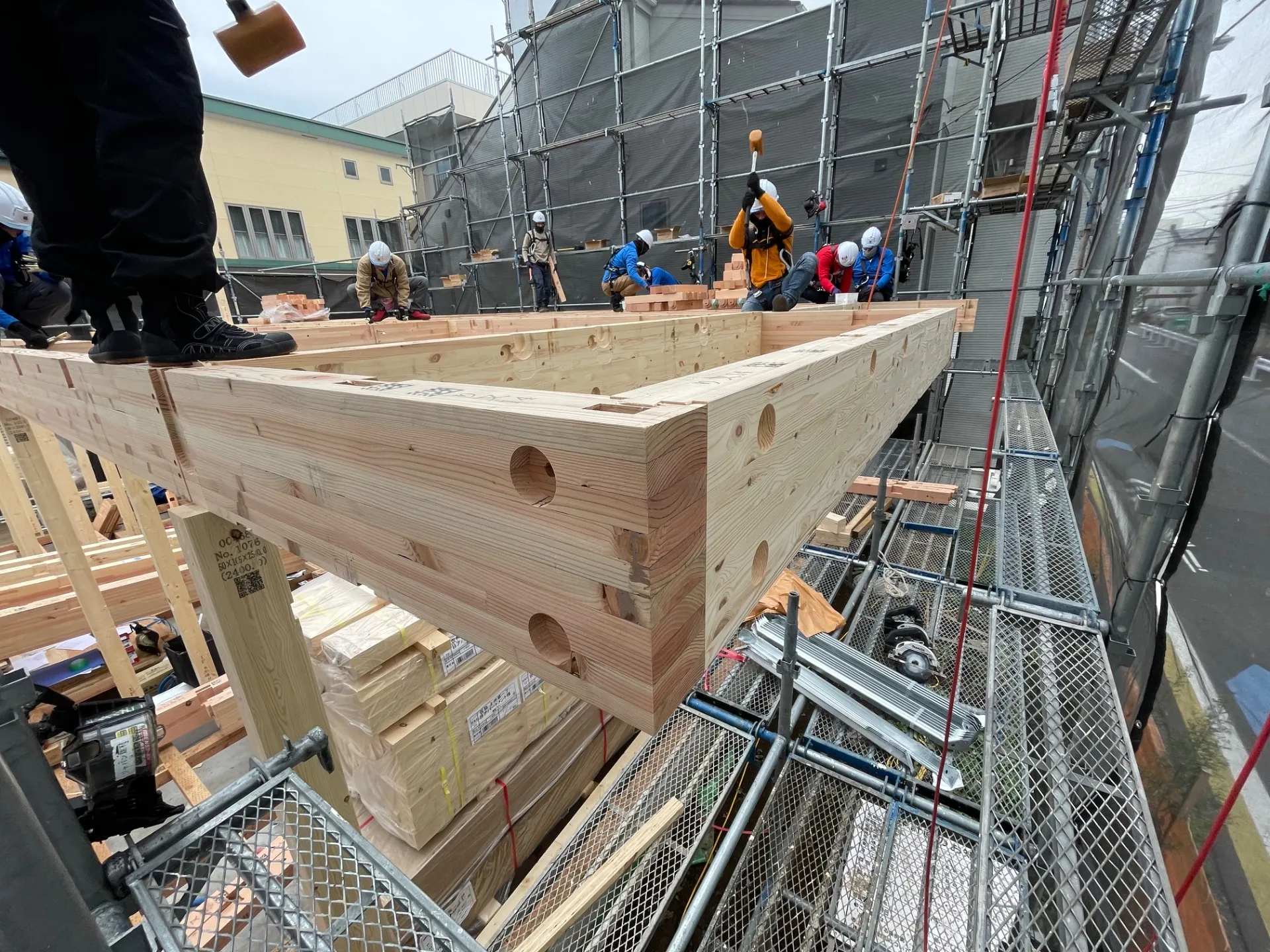

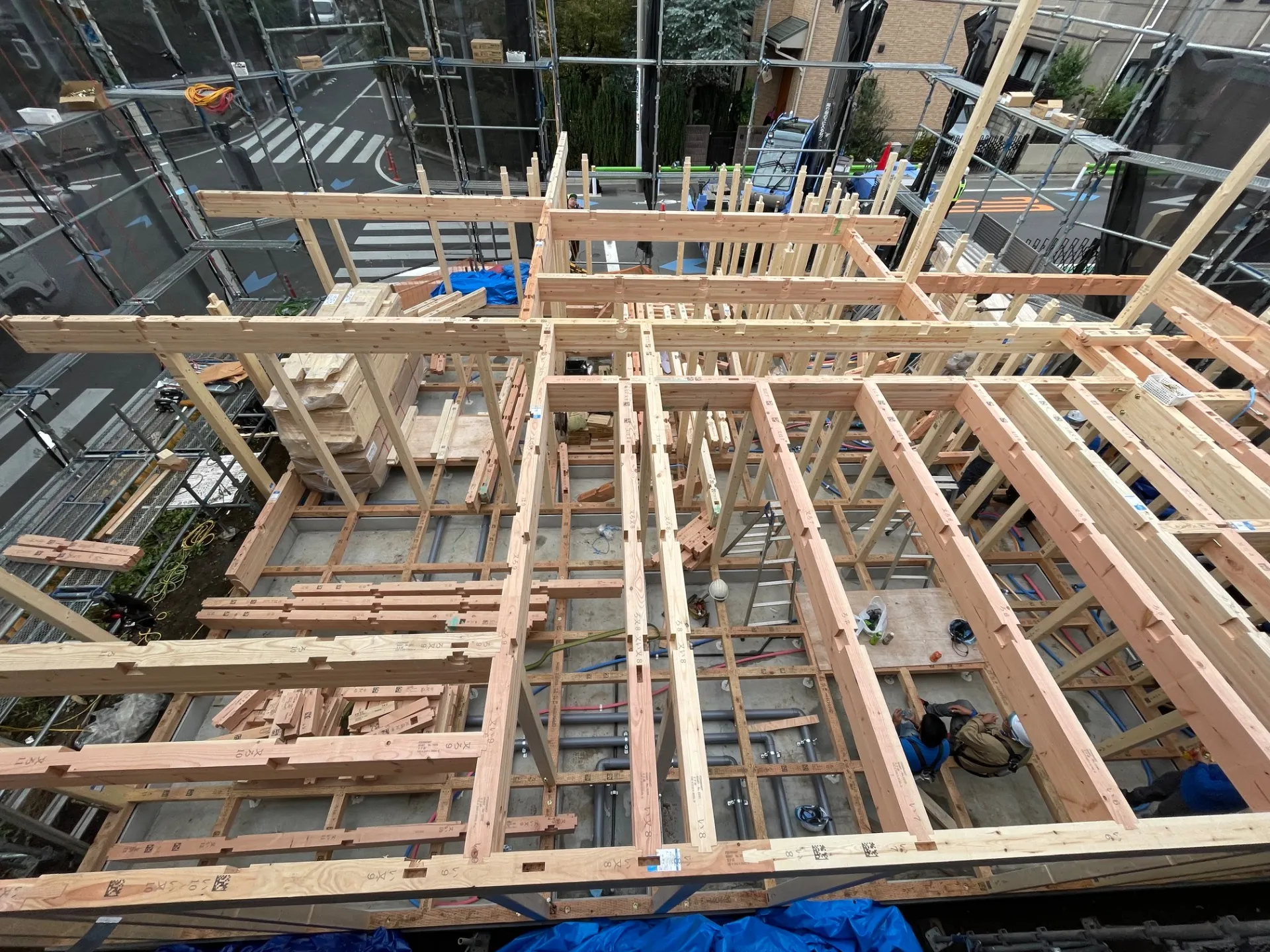

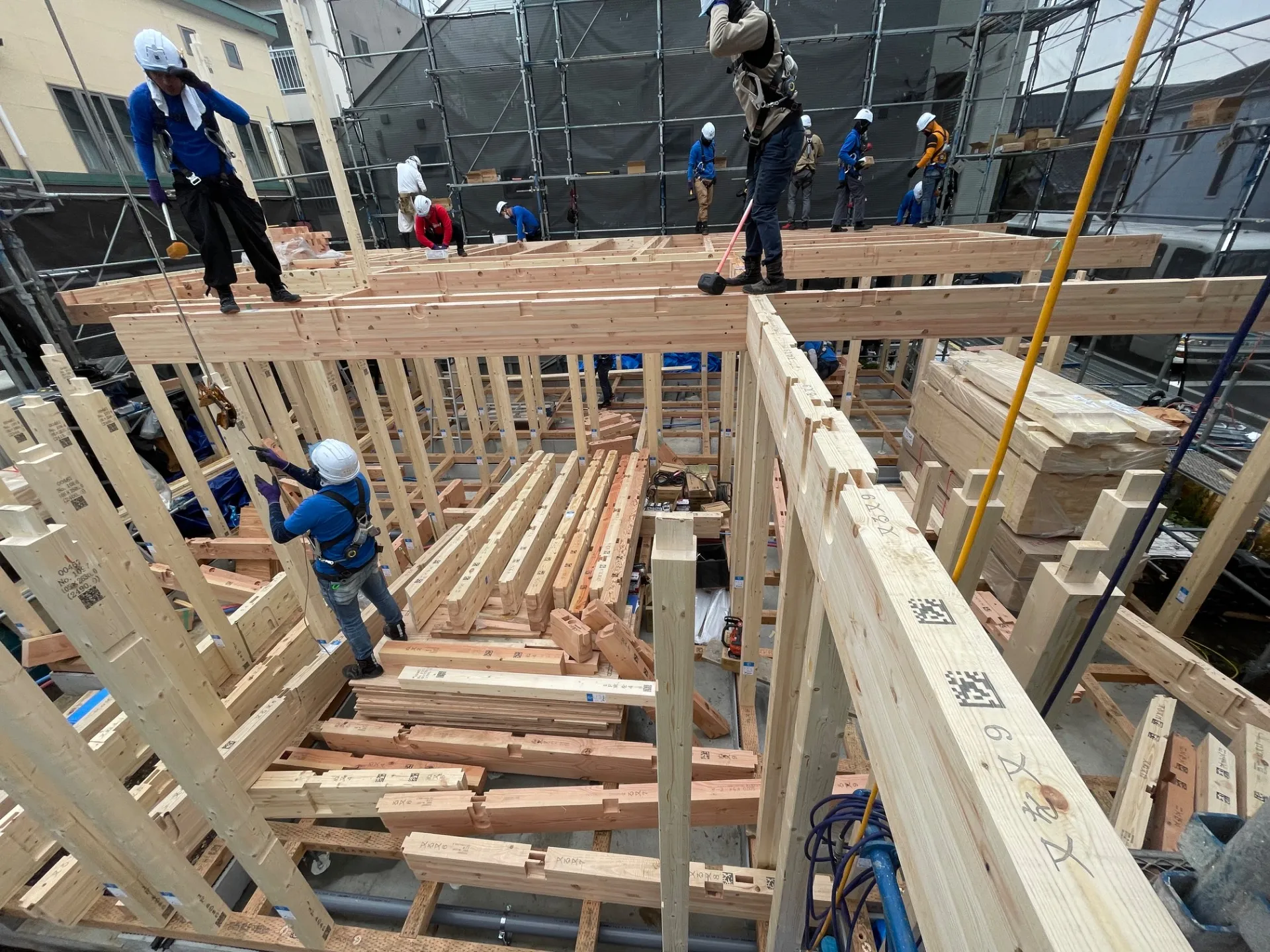

2階床部分
2階床部分

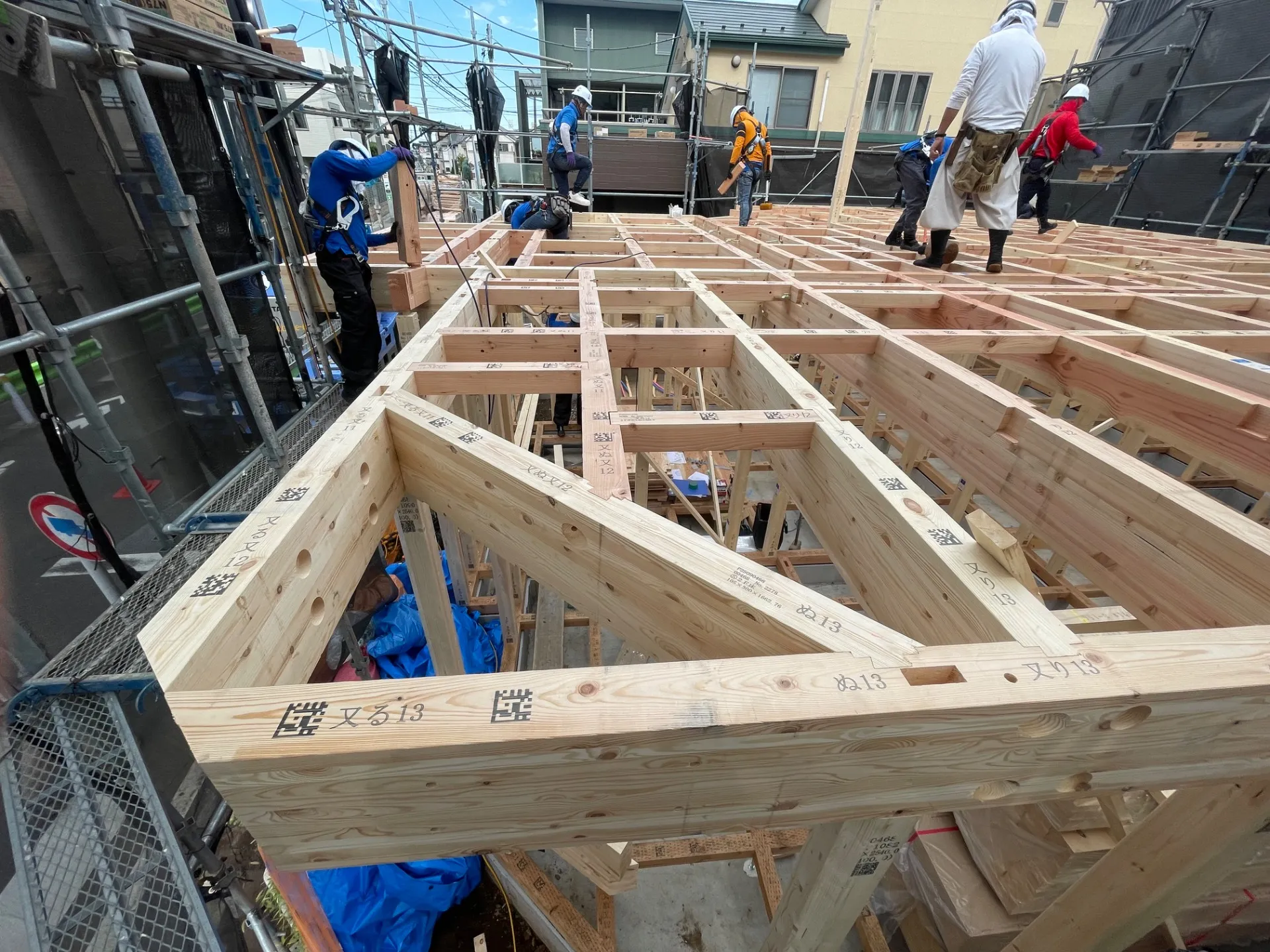

2階床部分骨組み完成
2階床部分

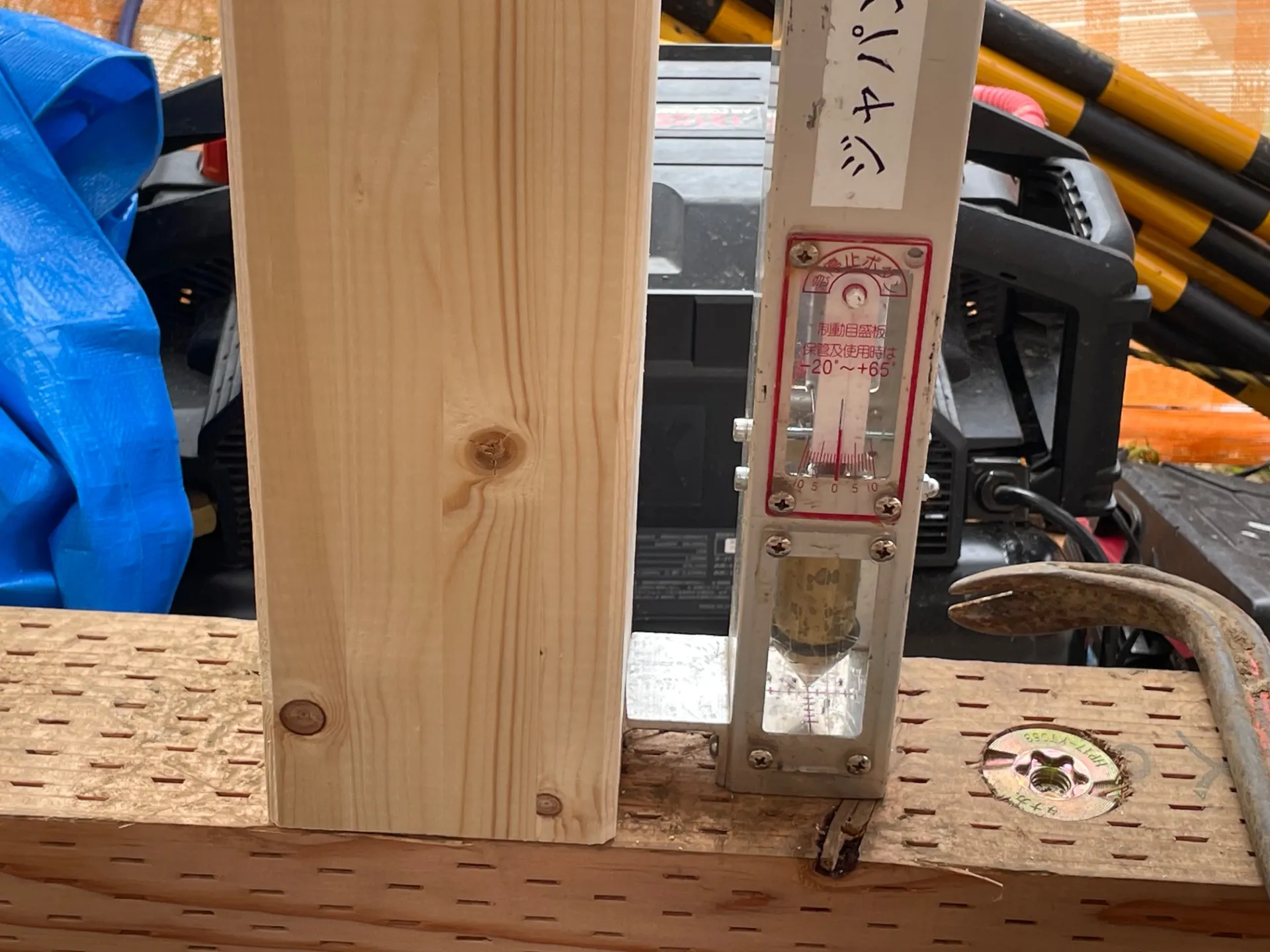

土台と柱±0 垂直確認

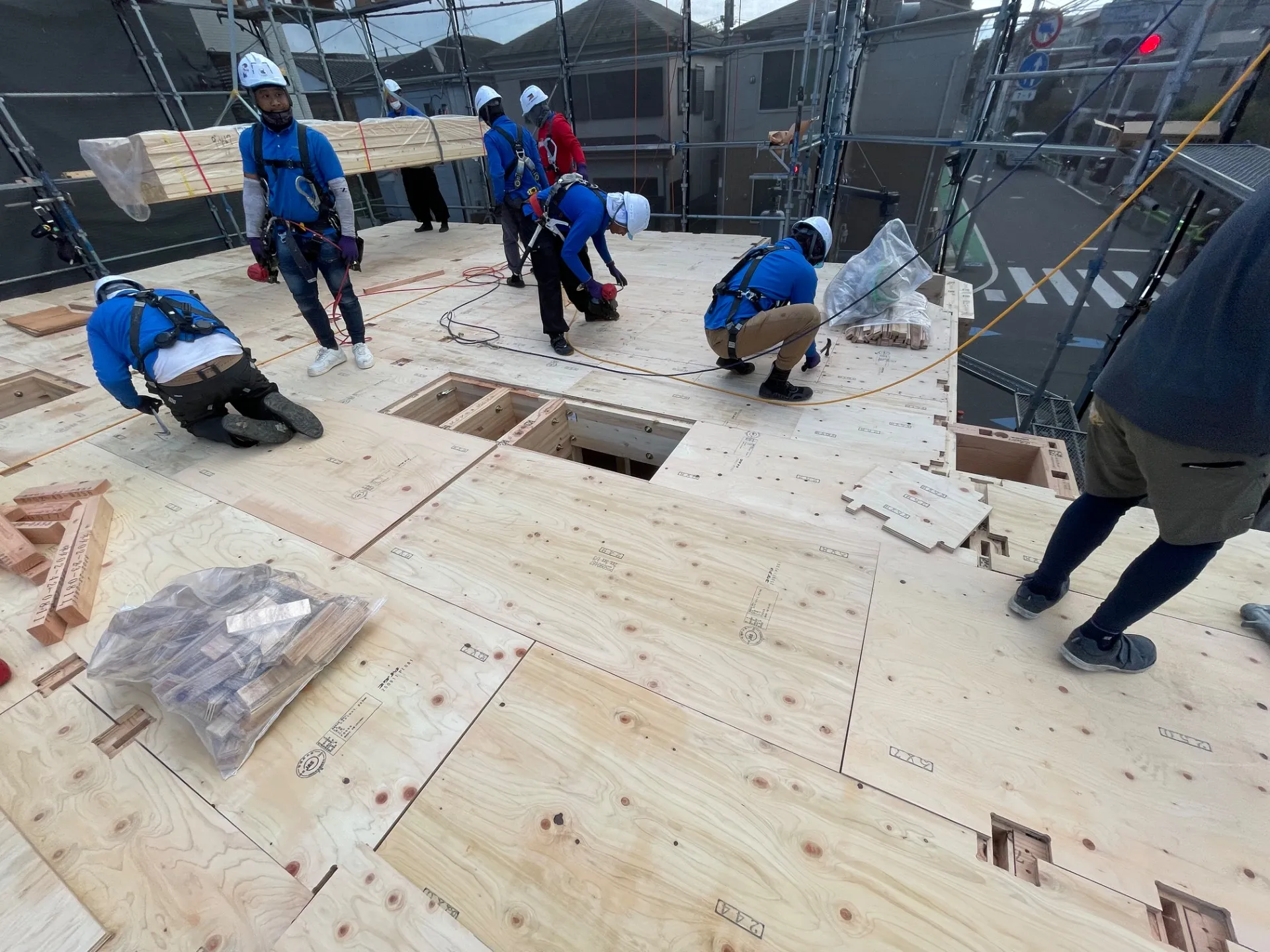

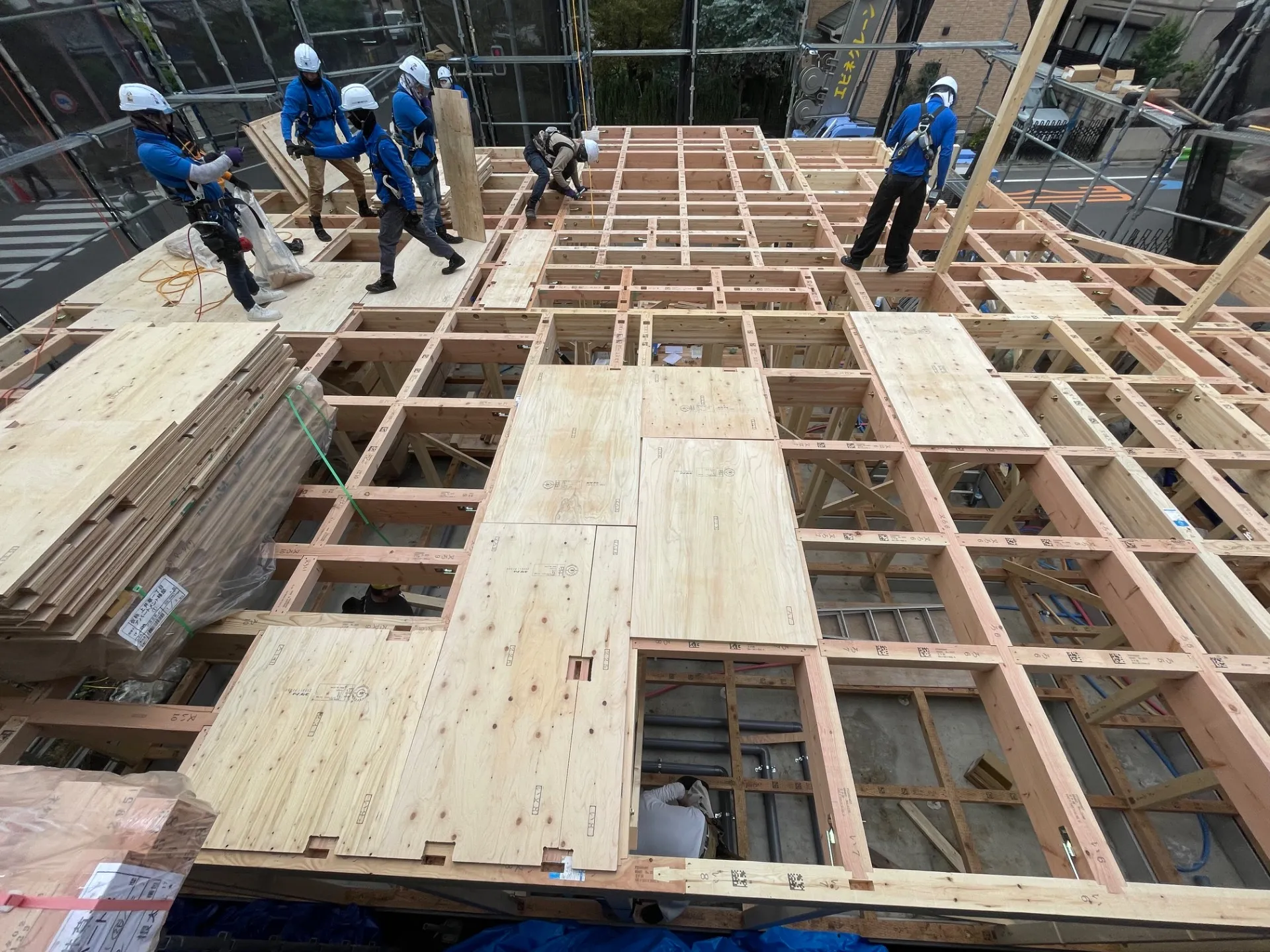

2階床部分 24㎜構造用合板張り

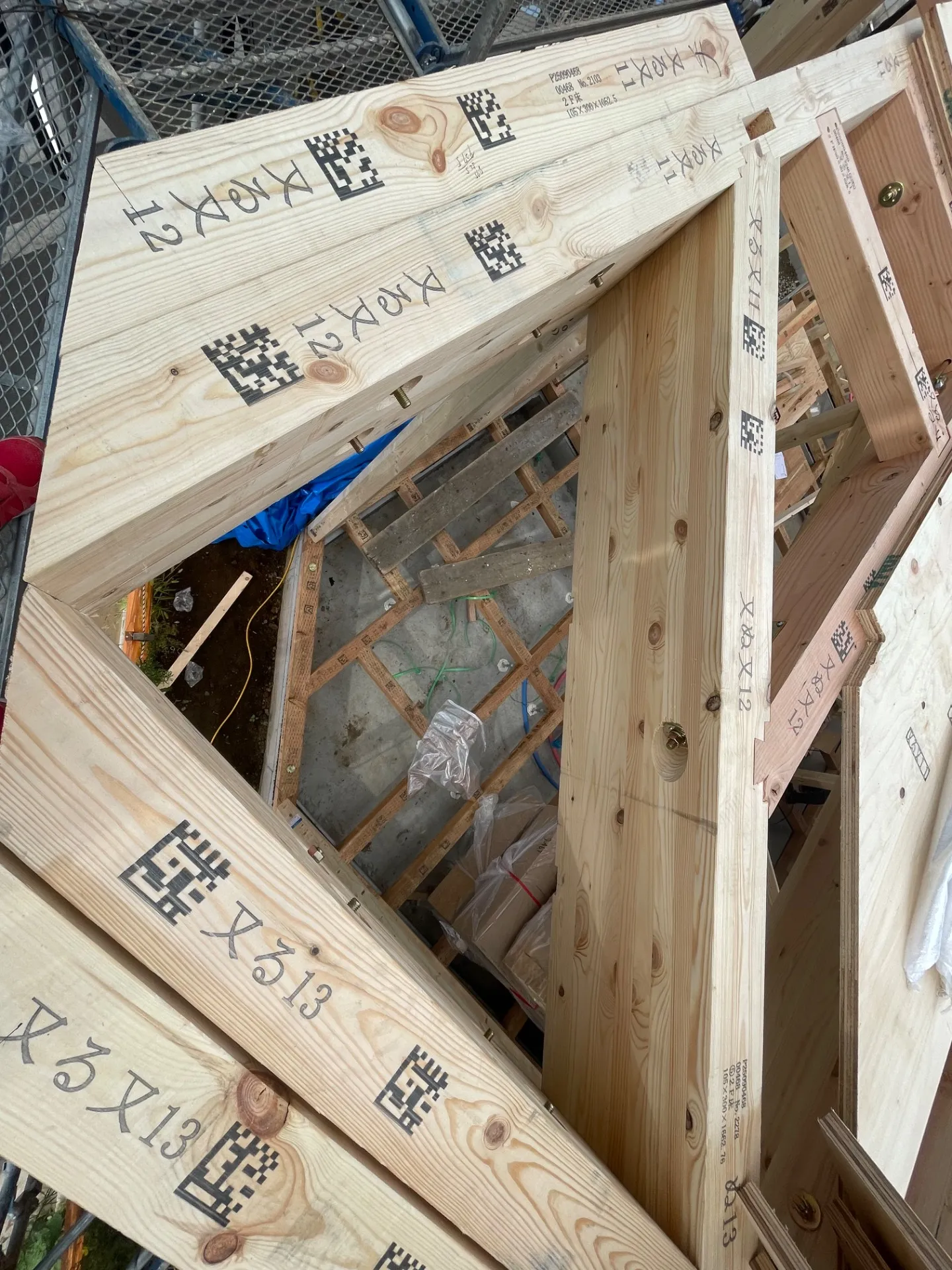

2階テラス床部分 接合

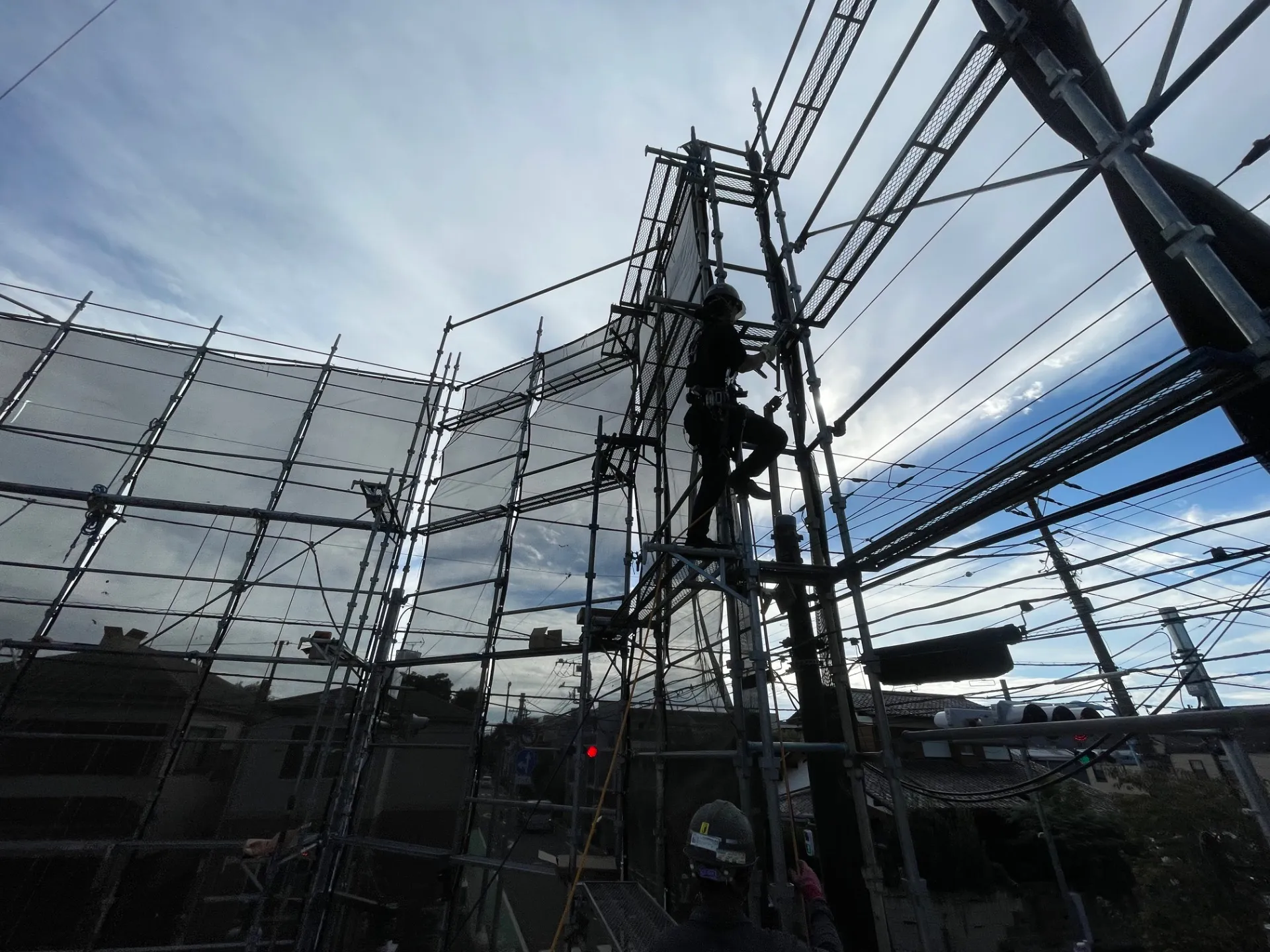

同時進行 足場組立 ネット設置
2階床部分 24㎜構造用合板張り

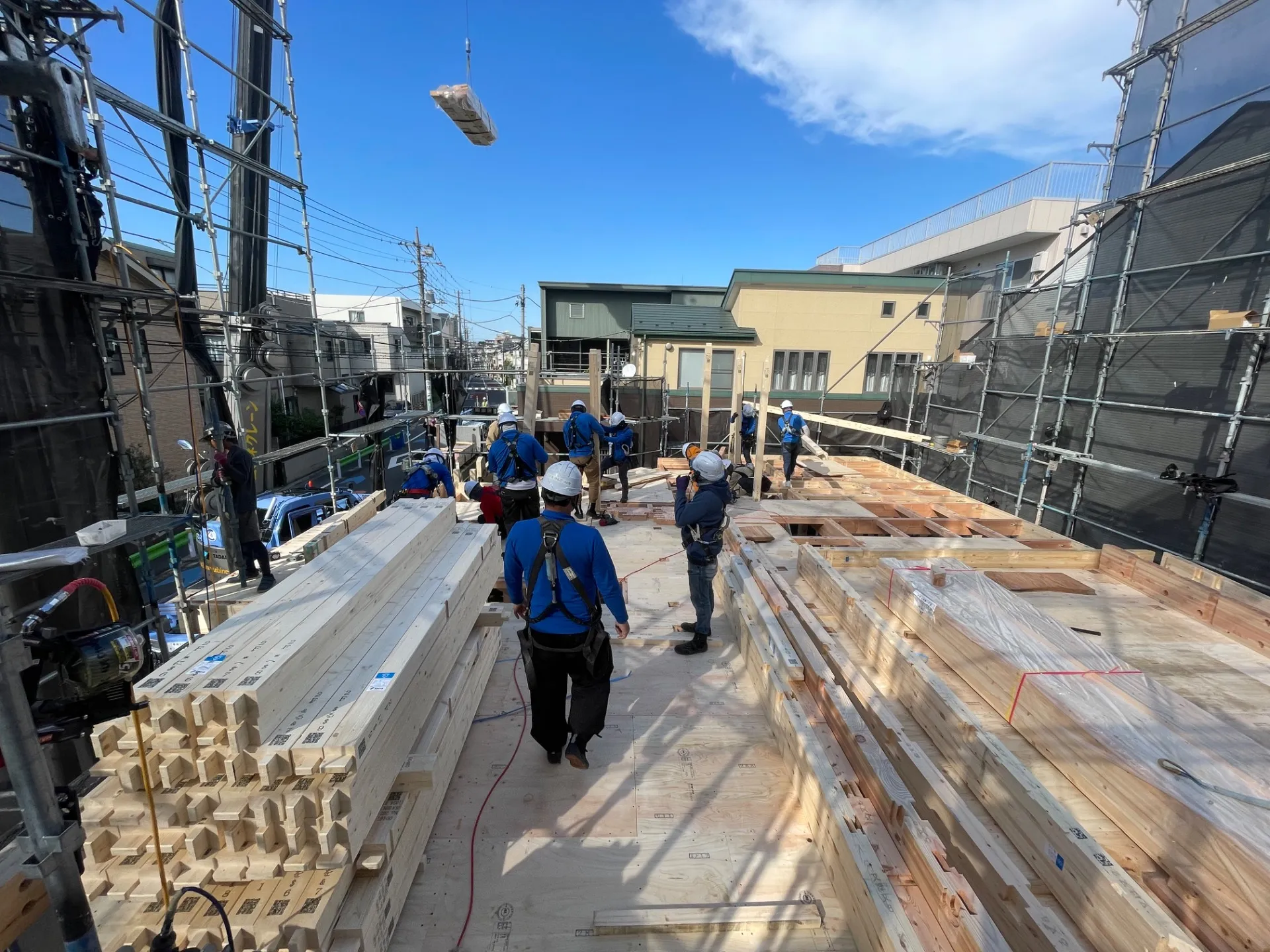

2階床張り終えて、更に材料搬入‼

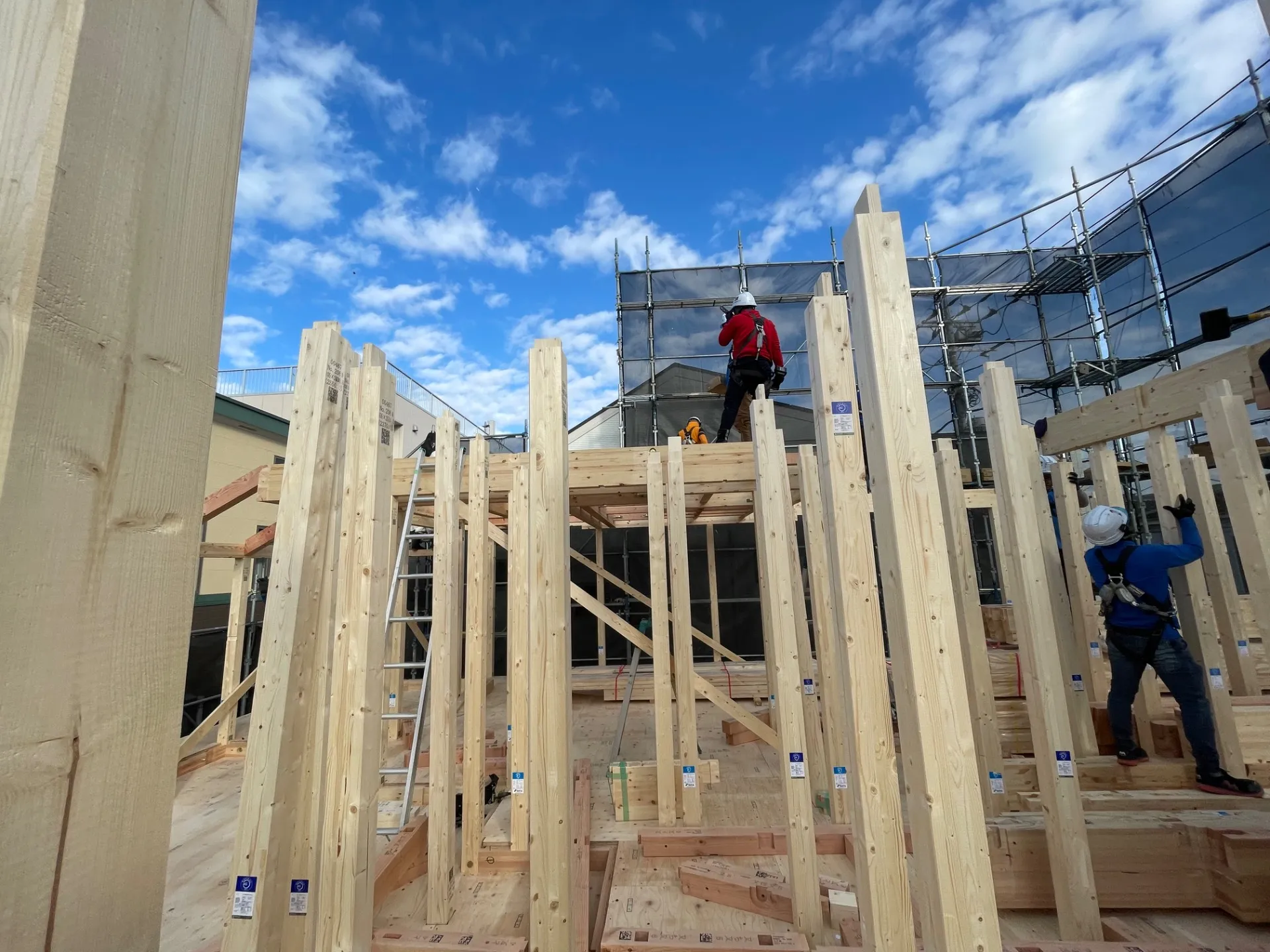

2階の柱建て

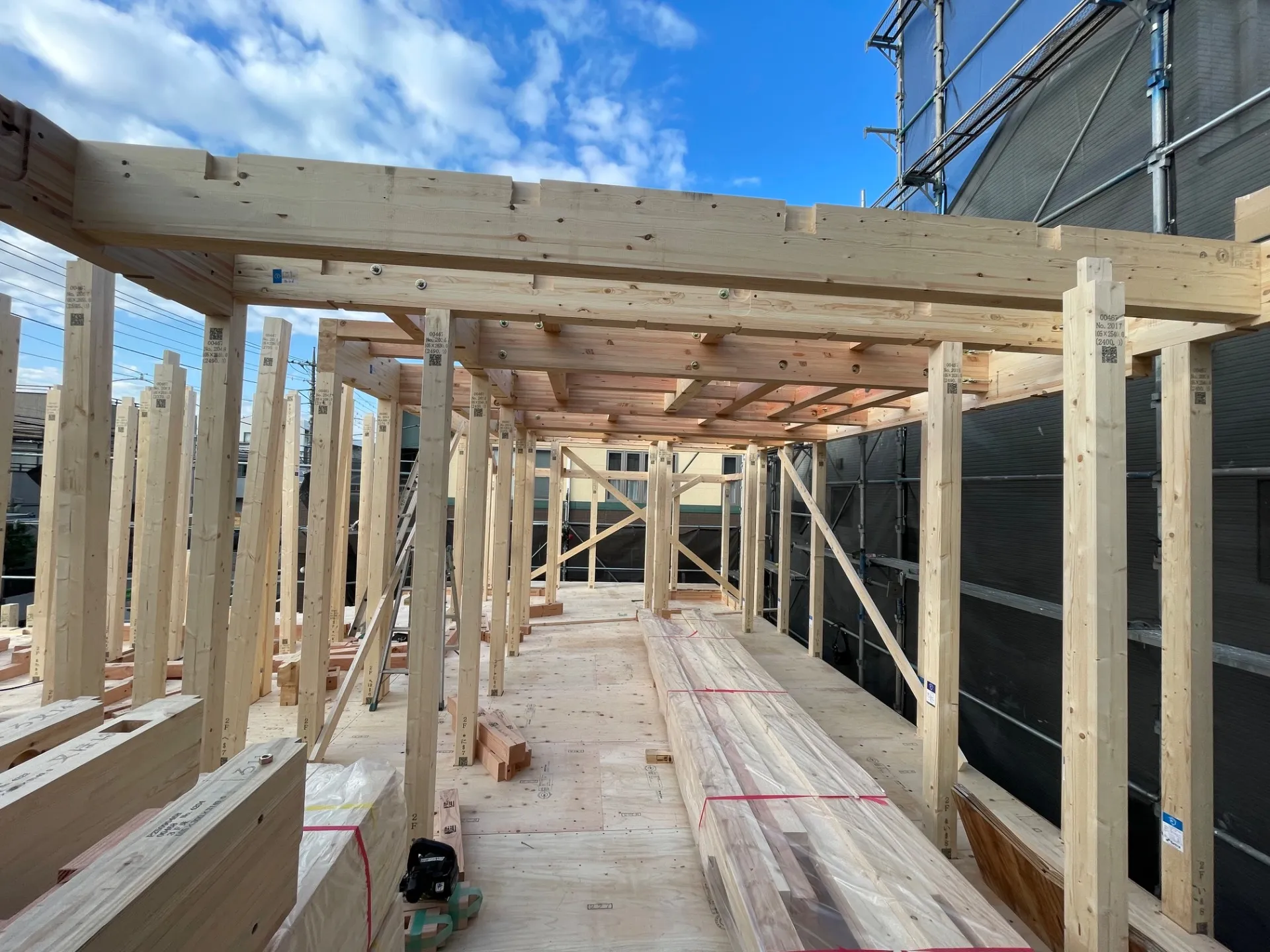

2階の柱建て、梁、桁掛け

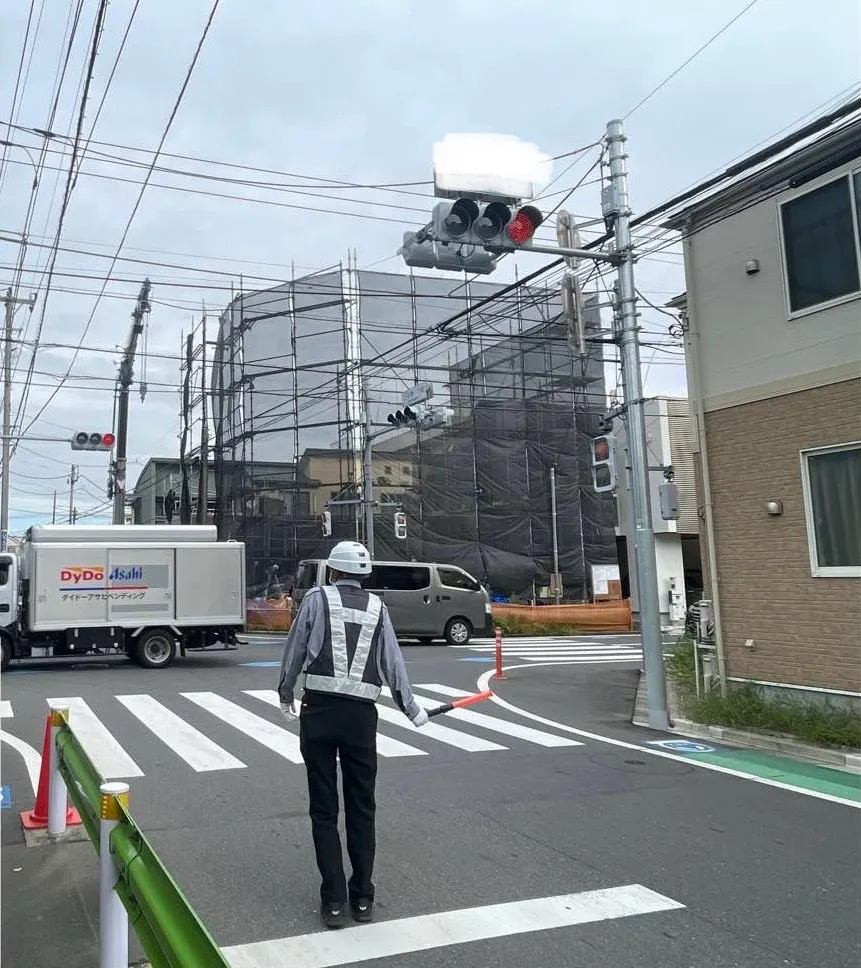

外周足場組立後 プレカット材搬入時ガードマン4名配置

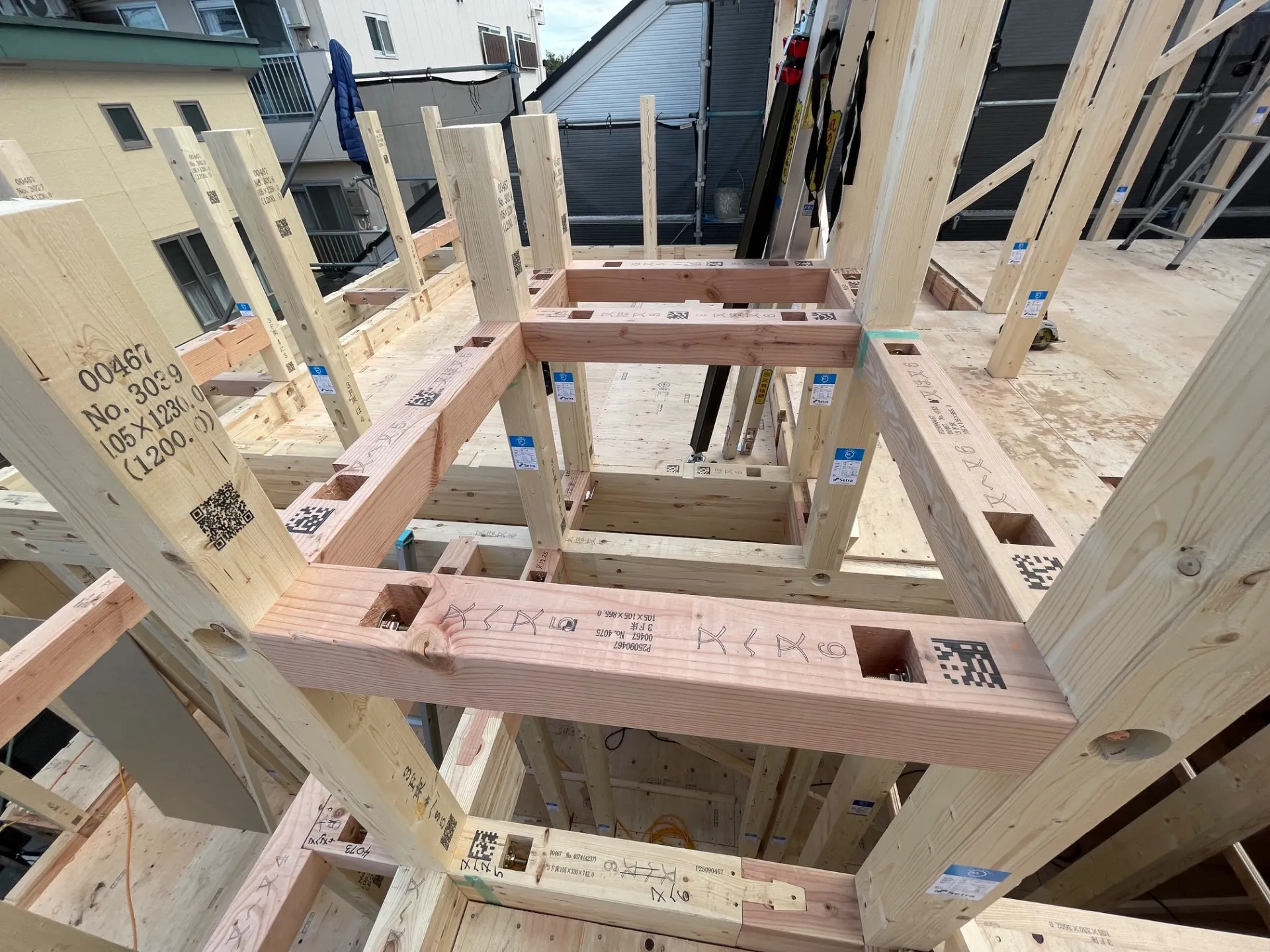

2階から3階への室内階段上

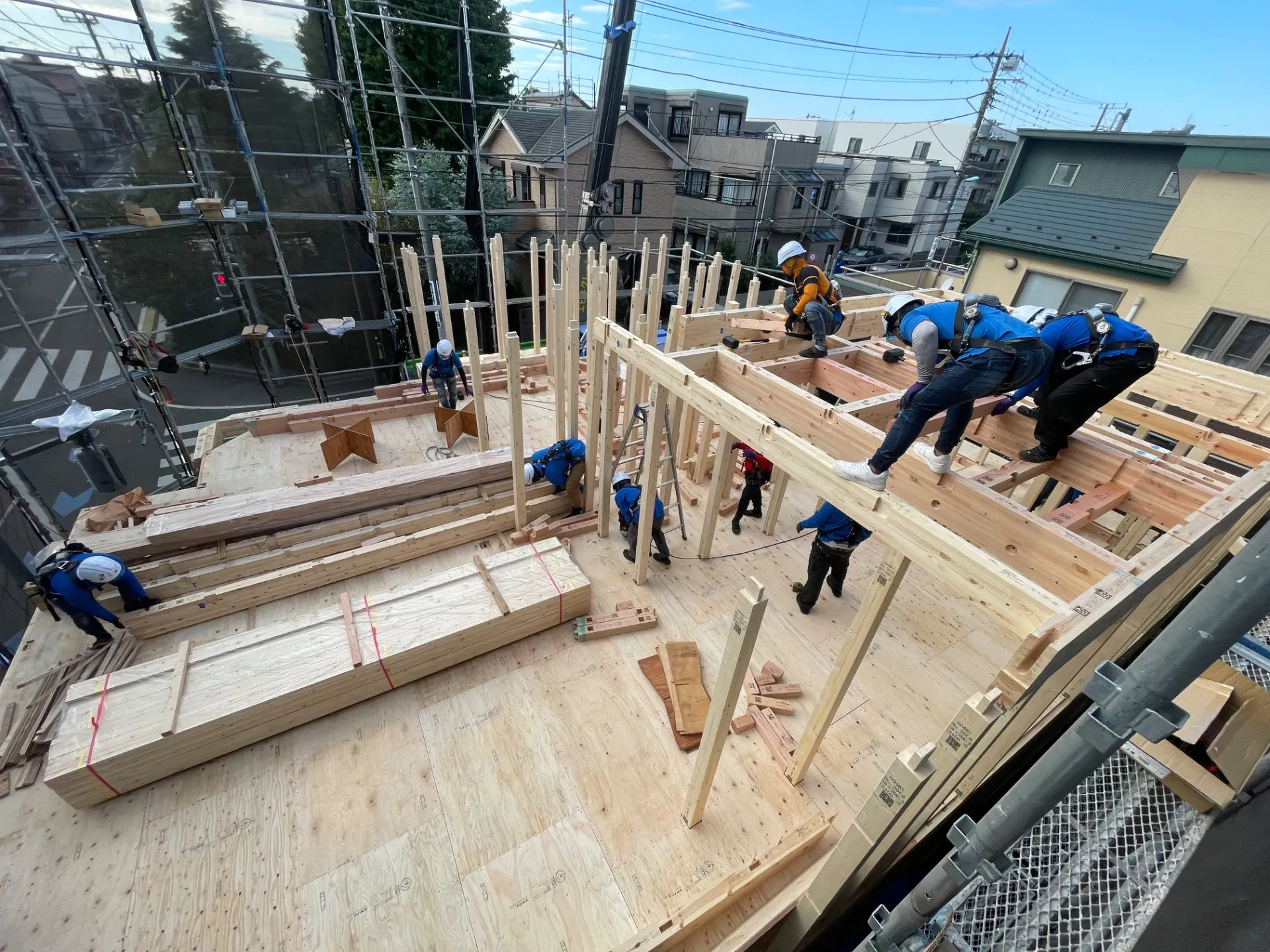

3階床 梁、桁掛け

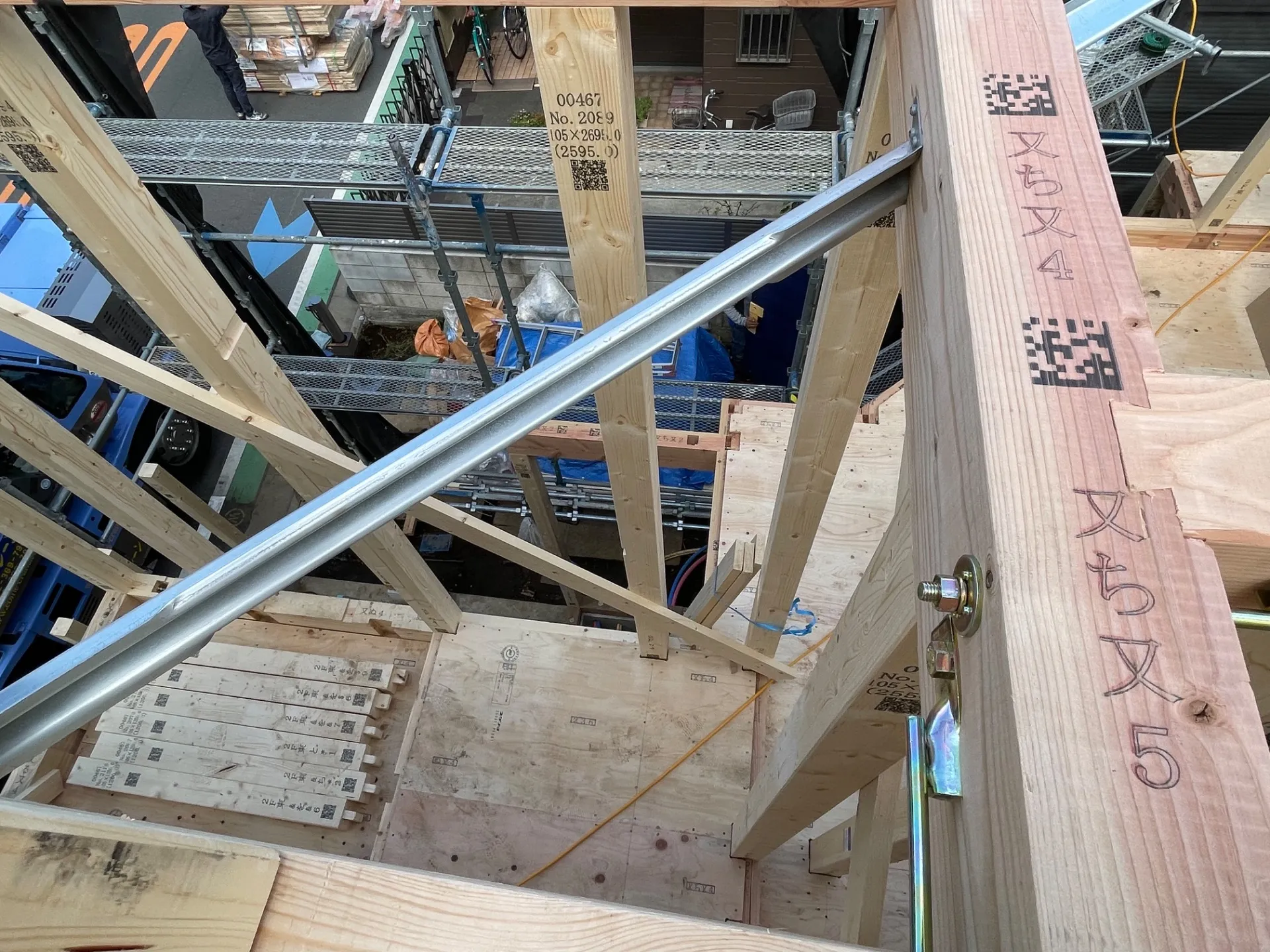

火打ち金物 取り付け

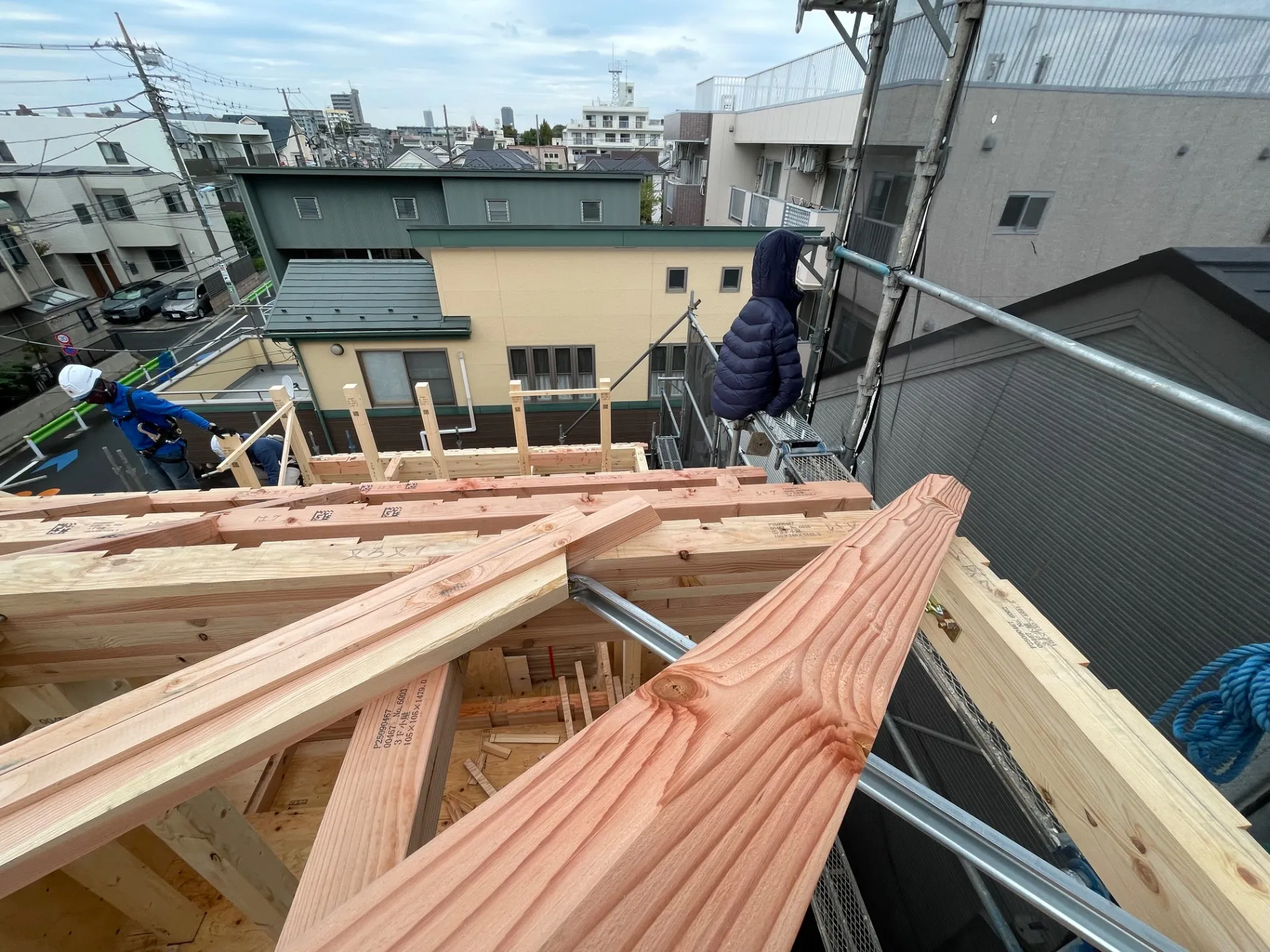

3階、軒桁、屋根垂木、火打ち金物取り付け

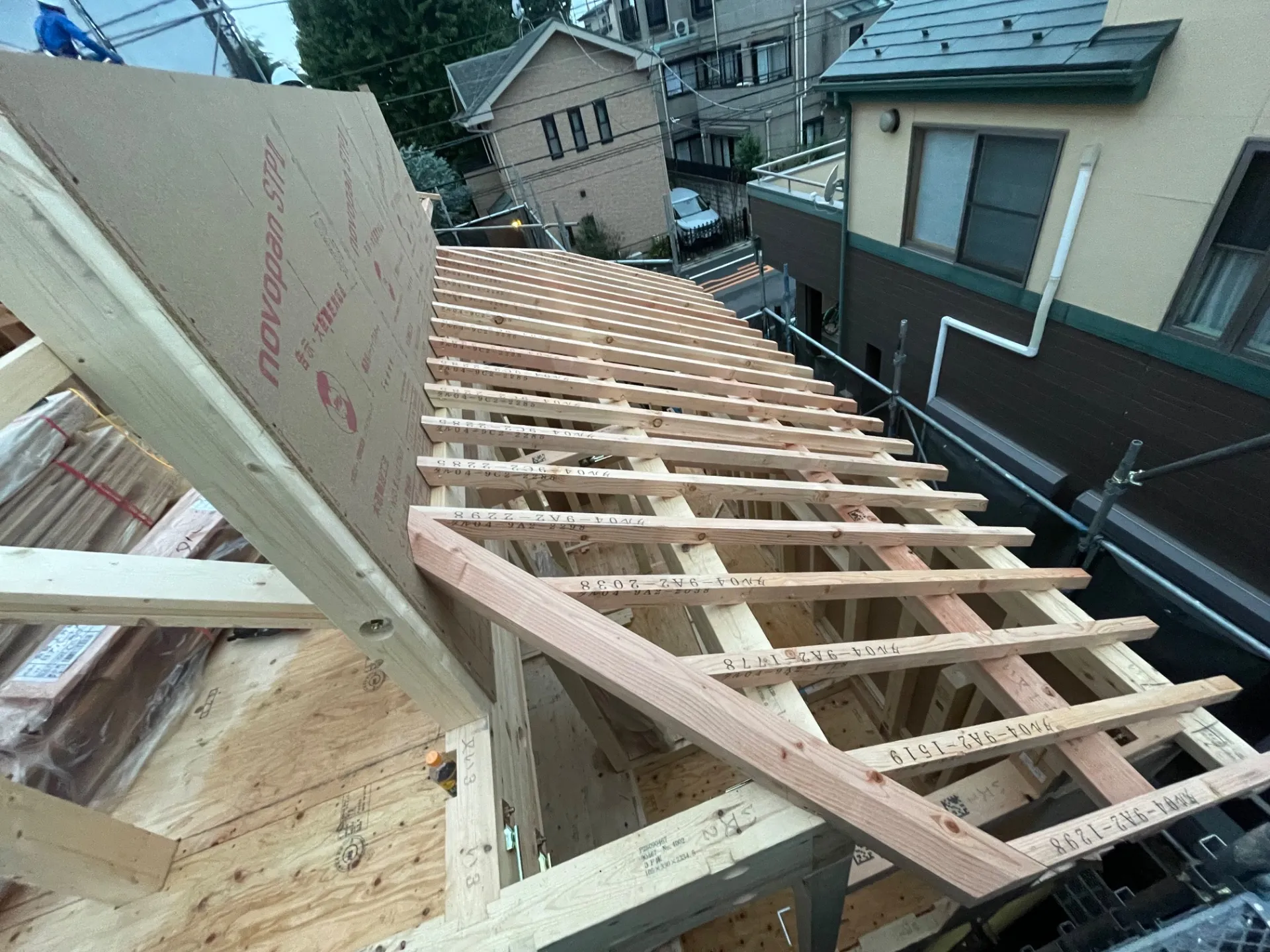

2階北面 下屋 屋根垂木打ち

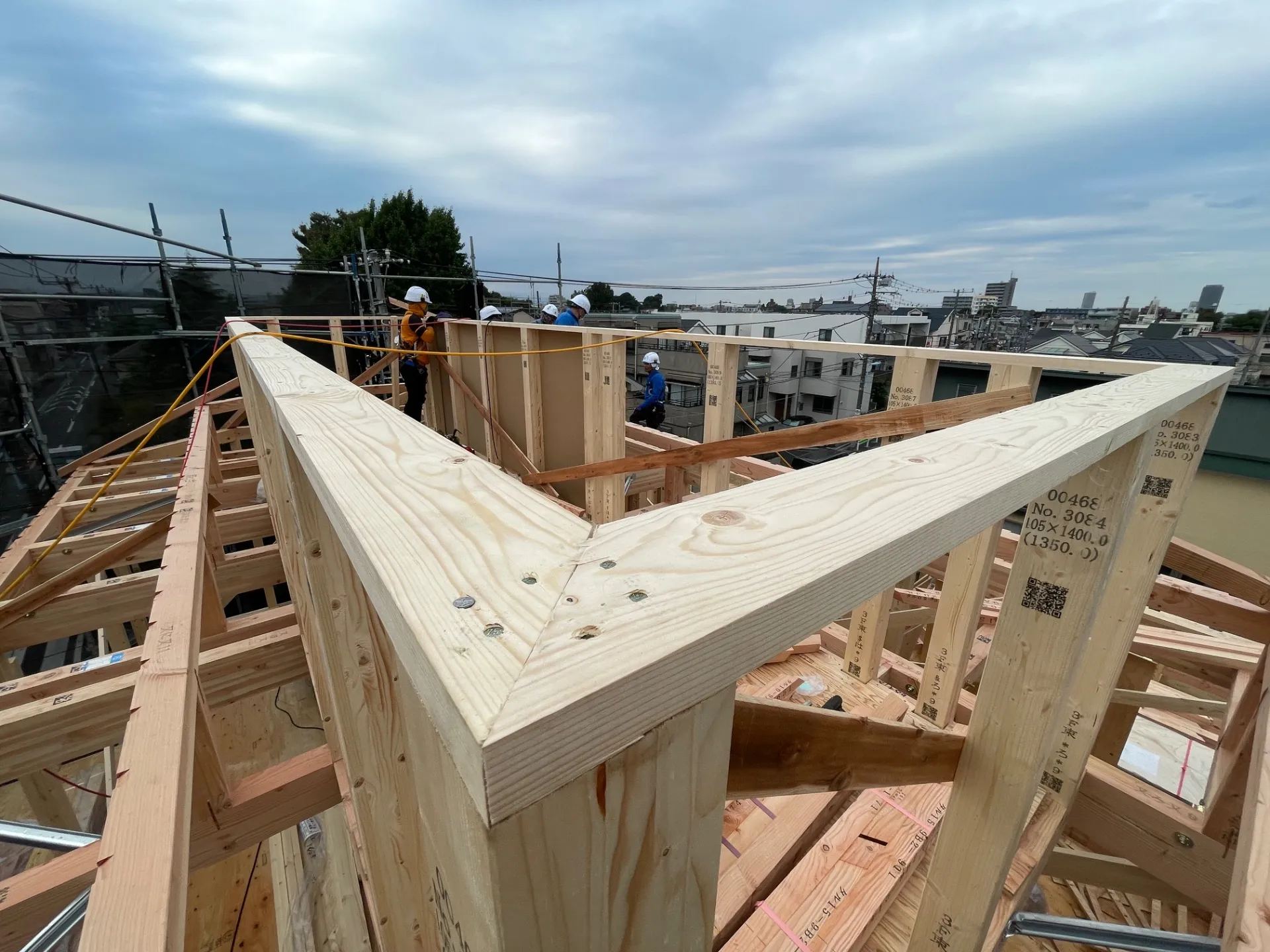

3階大屋根パラペット

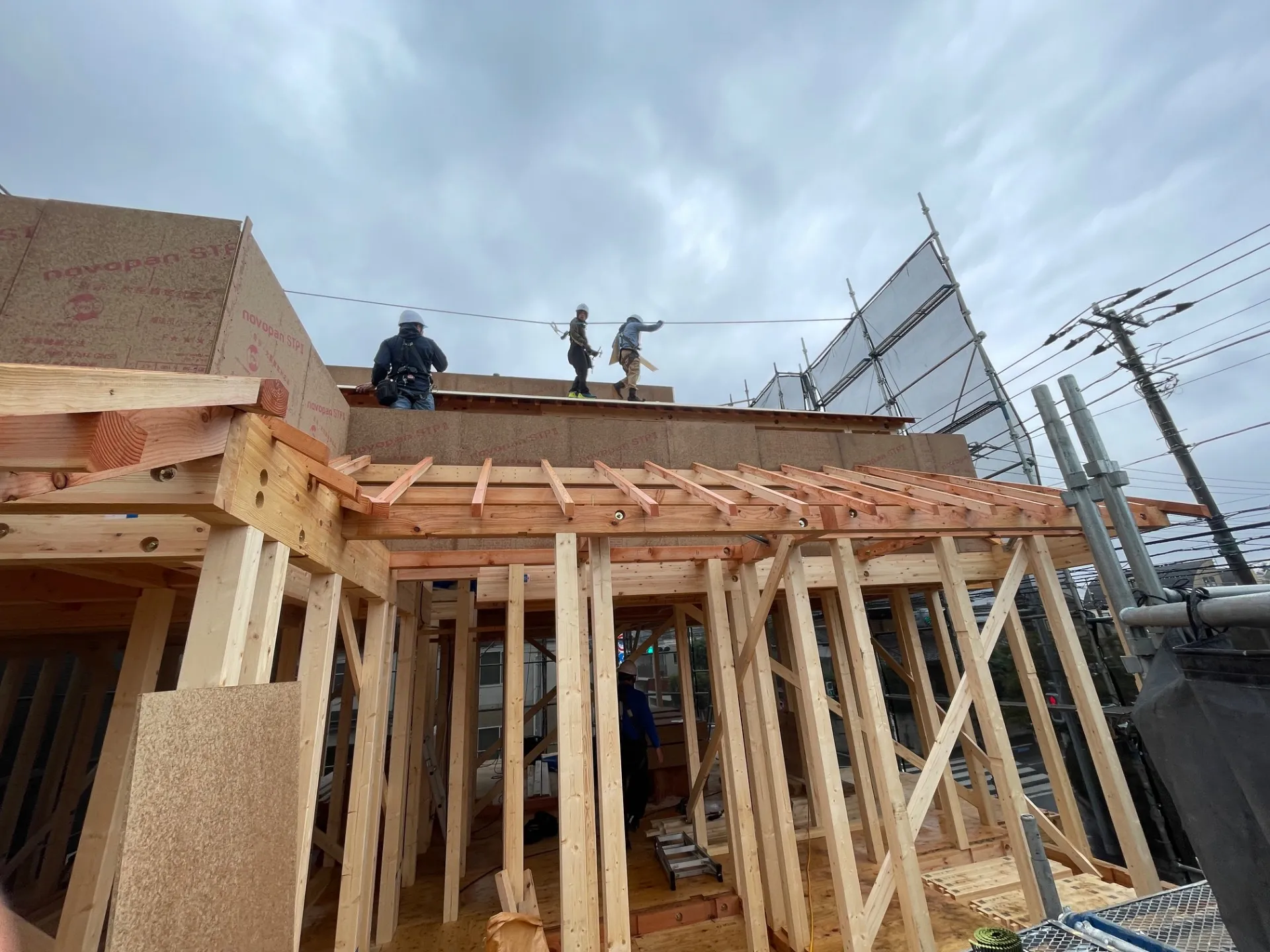

2階北面 外部共用廊下側 野地板張り前

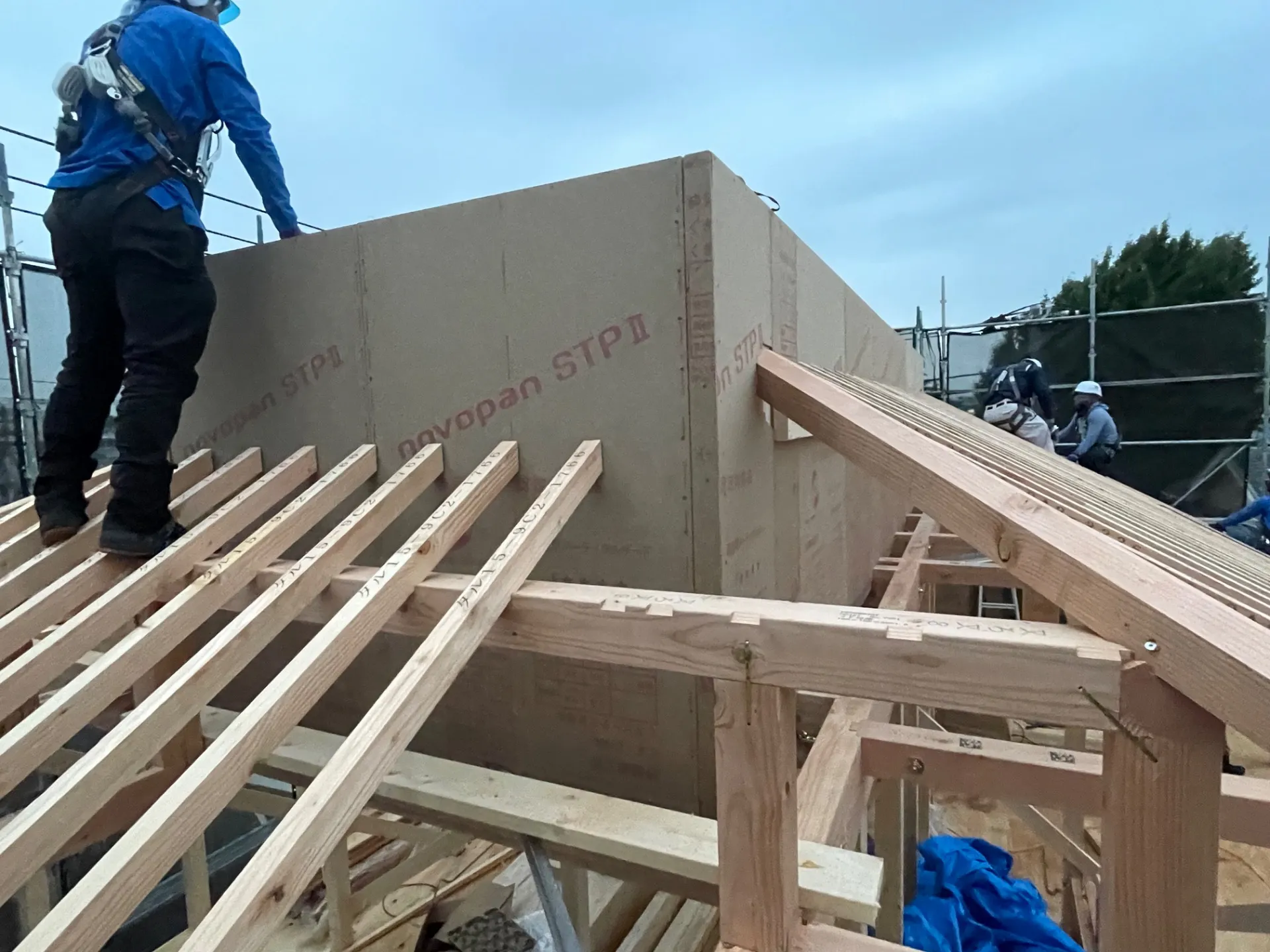

3階大屋根、母屋掛け、屋根垂木打ち、パラペット外壁下地張り

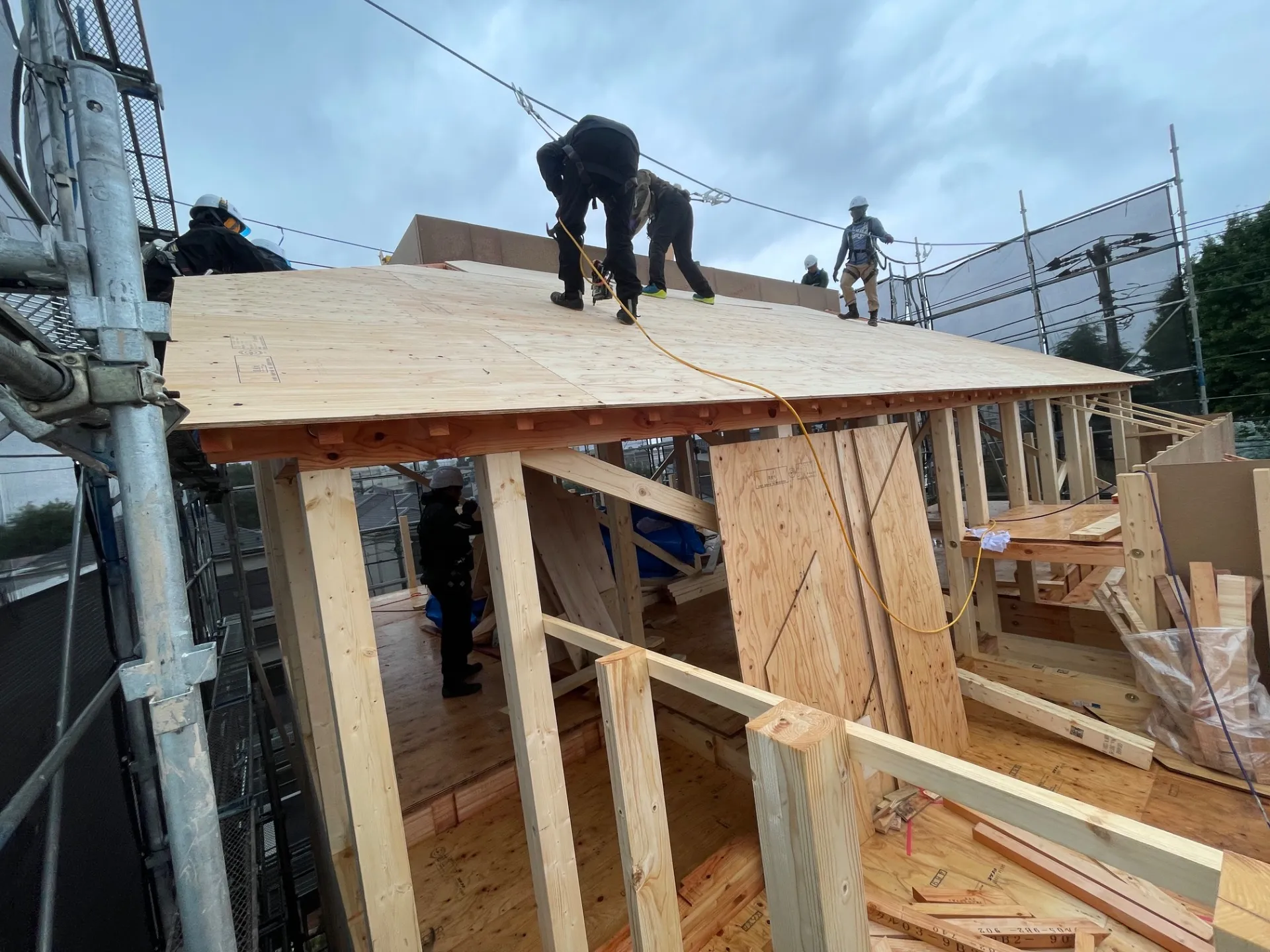

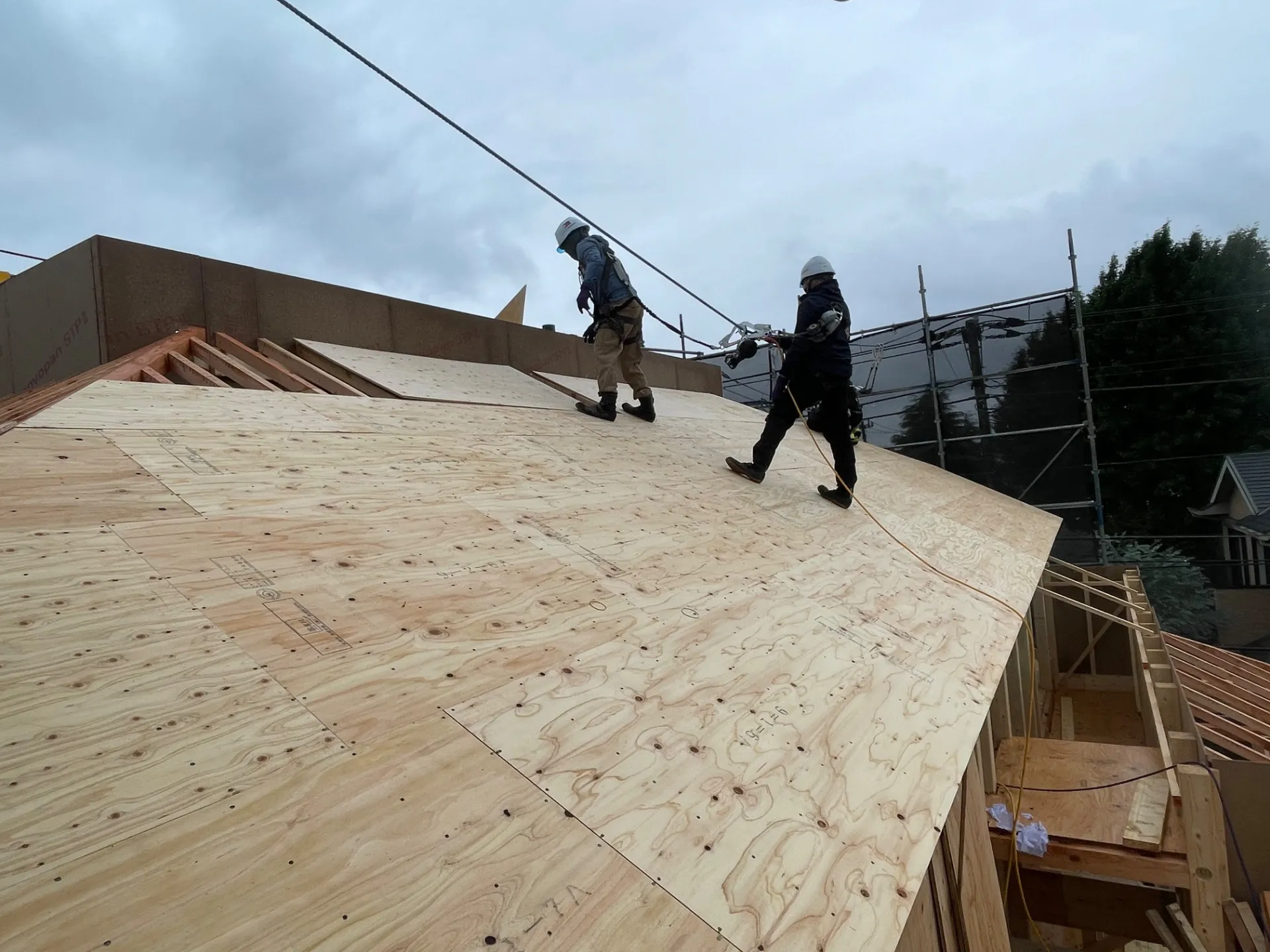

3階大屋根 野地板張り
3階大屋根 野地板張り

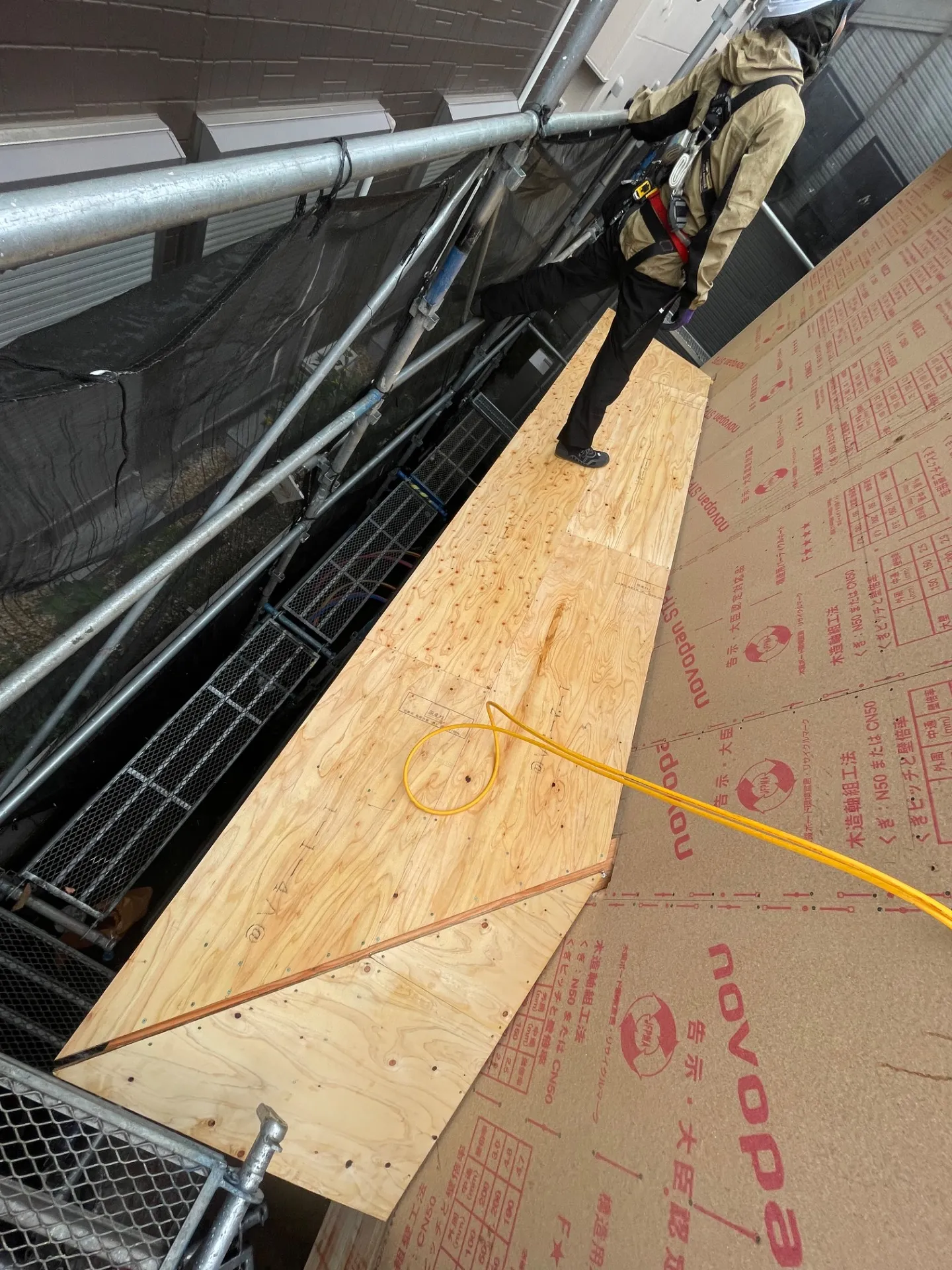

北面 1階下屋

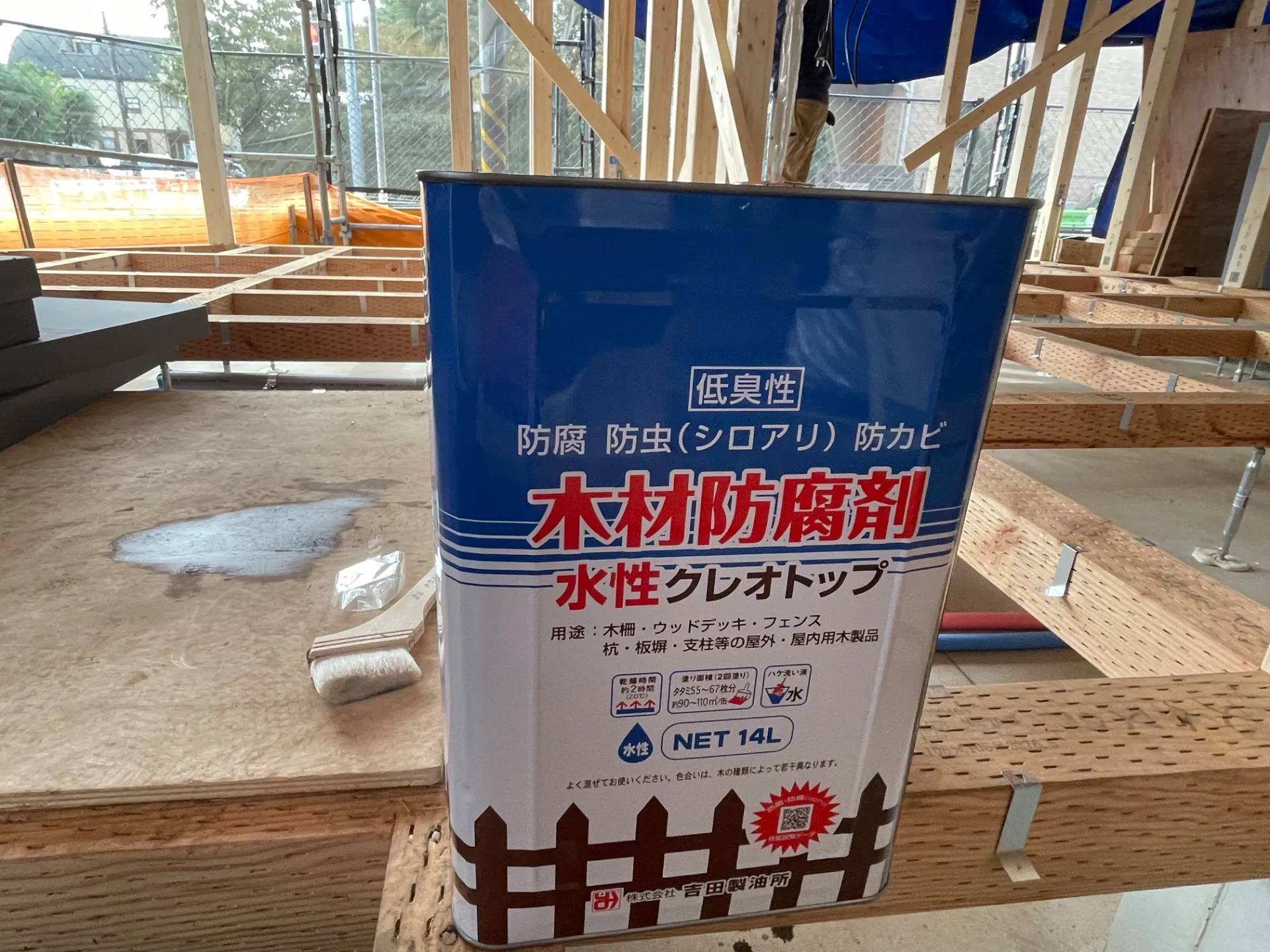

防虫防蟻防腐防カビ剤 水性クレオトップ 【使用材】

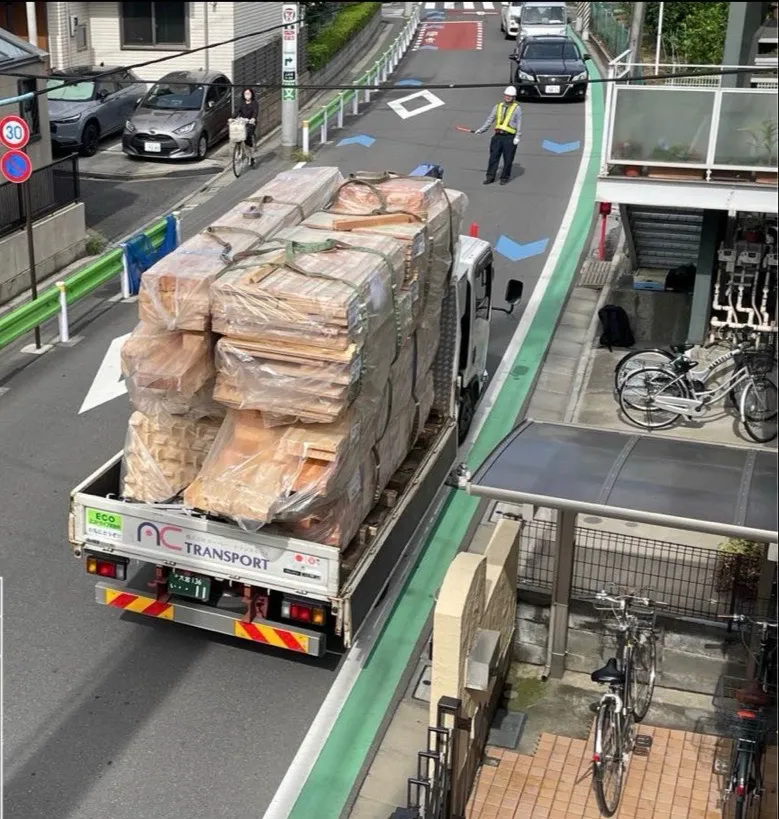

何台来たか分からない位来た プレカット材搬入トラック(多分最後の6台目)

土台下 鋼製束立て、糊付け

土台、柱、防虫防蟻剤塗布 【建築基準法により地面から1m】
土台、柱、防虫防蟻剤塗布 【建築基準法により地面から1m】

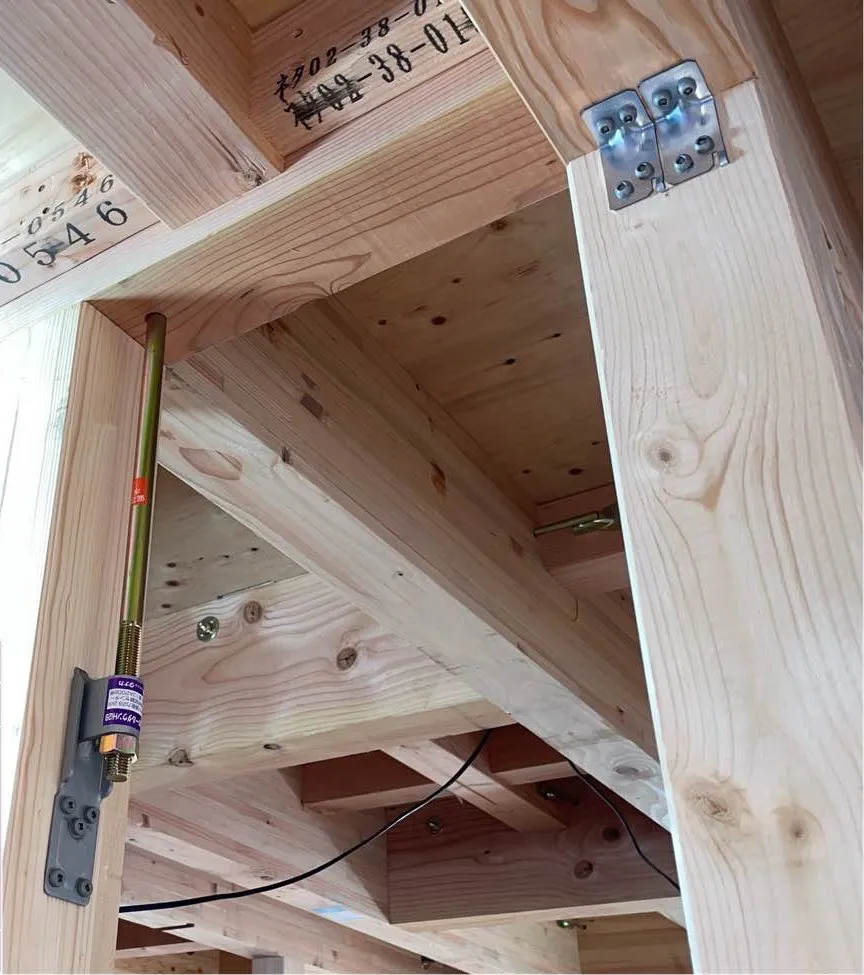

タナカ金物 ビス留めホールダウンHi28 フックコーナー 使用

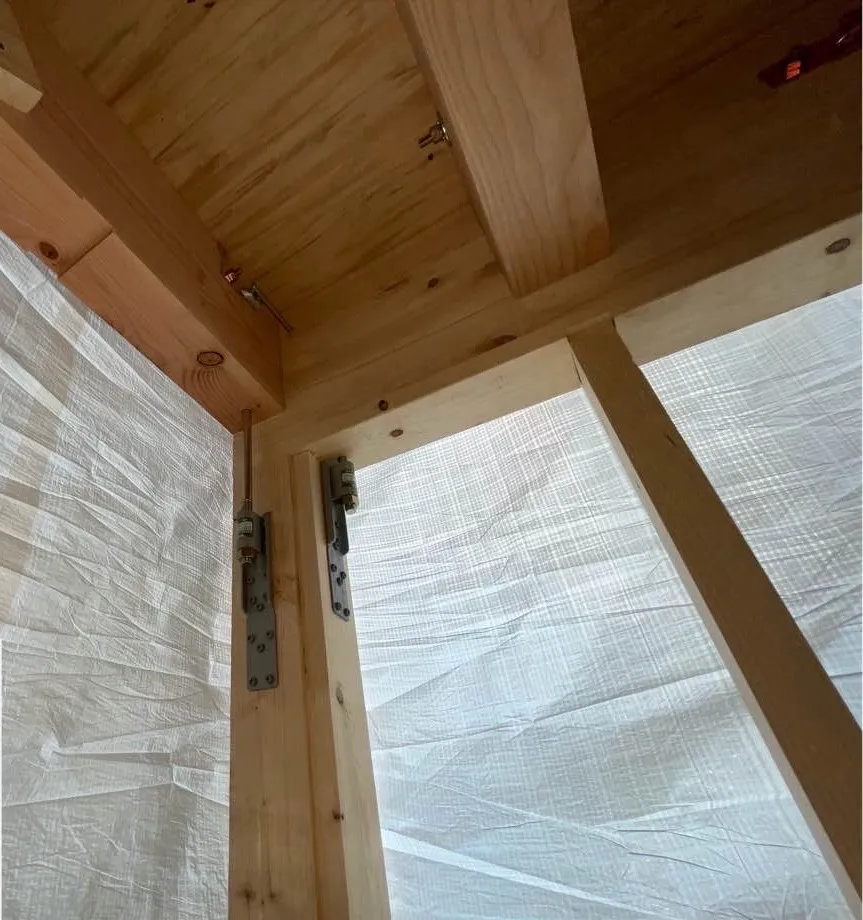

タナカ金物 ビス留めホールダウンHi₋Ⅼ 使用

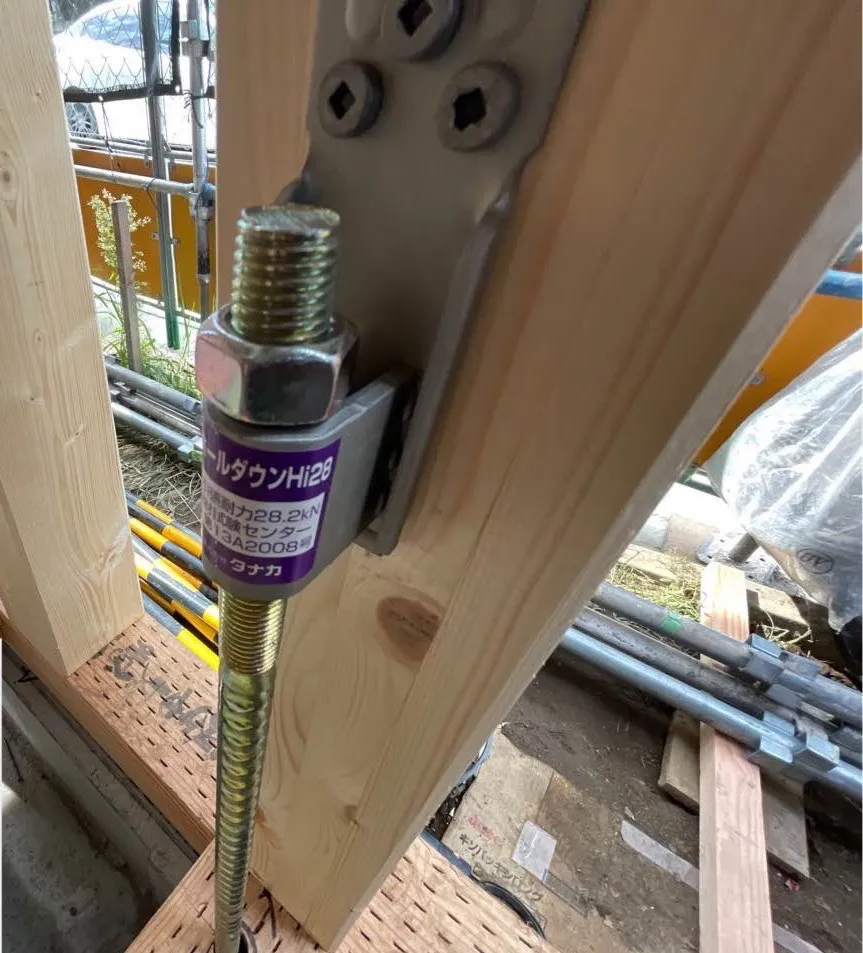

タナカ金物 ビス留めホールダウンHi28 使用

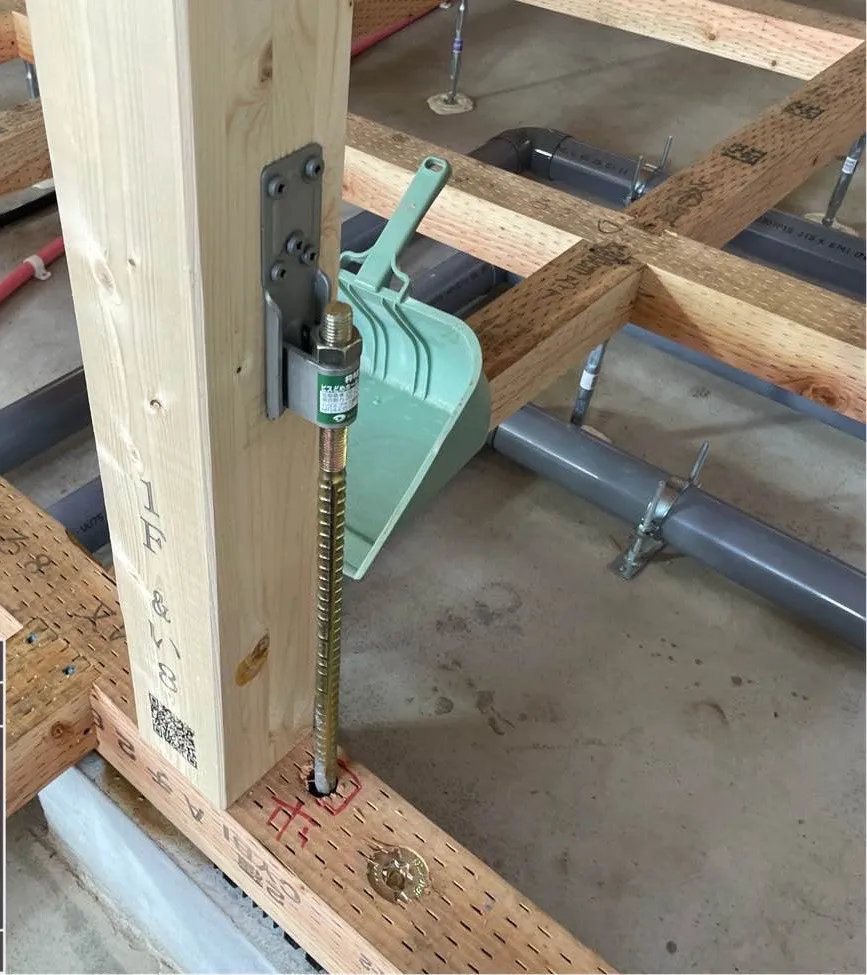

タナカ金物 ビス留めホールダウンHi₋M 使用

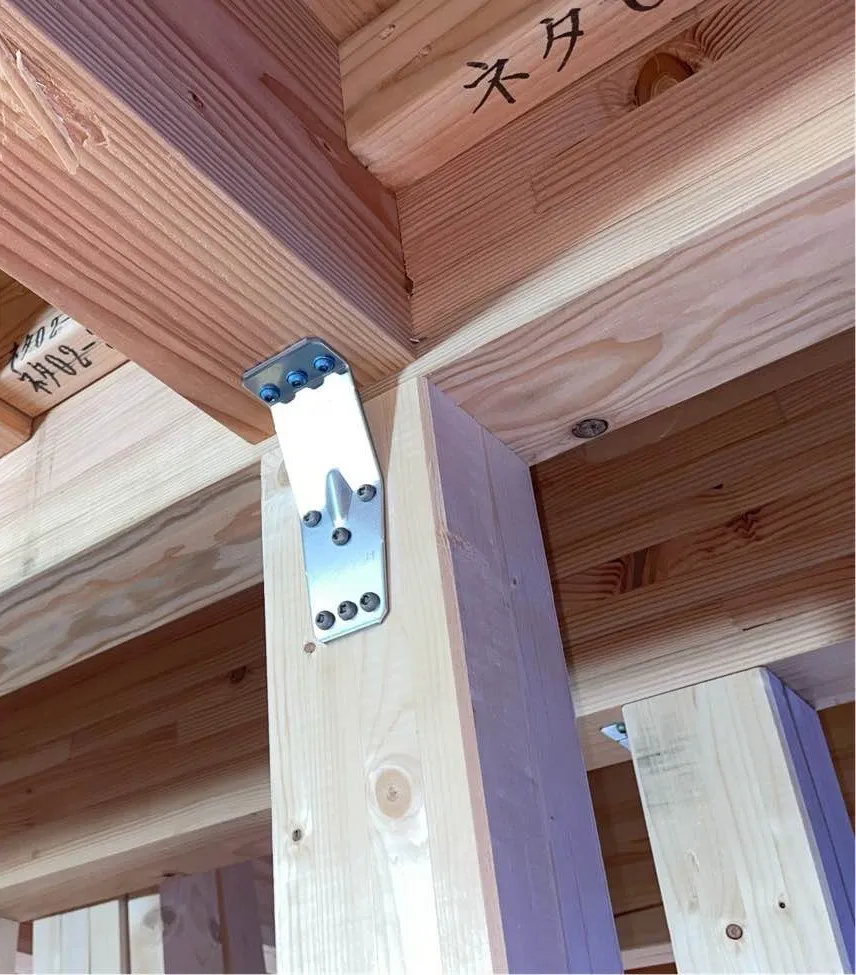

タナカ金物 オメガコーナー
今回の工事は,
【東京都内の3階建て木造アパート新築工事】
です。
*前回に続き新築工事で作業内容が多いため、
わかりやすくパート分けしてご紹介いたします。
◇今回は分離発注という形でご依頼をいただきましたので、
基礎工事終了後からが当社の作業になります!
そして、当社が行う作業は、
【大工、設備、内装、電気、左官、塗装、足場、ガス工事】
です。
ほぼ全ての工事を担当しますが、
屋根、外壁の防水、仕上げ等は
元請け様手配の別業者さんになります。
□基礎完成後は床下地を施工して塞ぐ前に給排水管、追い焚き管等をあらかじめ仕込んでおきます。
そこに同時進行で足場屋さんも外周足場を設置していきます。
基礎に墨を出し建物内部の通気性を保つようにパッキンを敷いていき、上に土台を乗せてボルトを締めて固定。
そして土台敷きが終わると、
いよいよここからが建て方です。
今回は木造3階建てで下屋
(げや:大きな屋根よりも低い屋根)
も多いので、構造材料が沢山あります。
トラック6台分ものプレカット材をクレーン車を使って搬入していきます。
(あらかじめ切断、穴開け、仕口などを加工してあるもの)
建て方の間はあいにくの雨でしたが、総勢10名で1階から屋上まで柱、梁、桁を組み上げていき、
構造用金物もしっかりと取り付けながら、
24mm構造用合板で床も張り進めていきます。
同時に2階、3階の屋根部分も屋根垂木を打ち付け、野地板張りをして建て方は完了です。
雨天にもかかわらず2日と少しで組み上がり、
あっという間に上棟が完了致しました。
*建て方が終わると基礎だけだった空間に建物の輪郭が現れ、
一気に立体感が生まれます。
そして上棟後はシロアリに大事な建物を食べられないように、
土台材と柱に防蟻剤を塗布していきます。
乾いたら断熱として、加工済みで番付けしてあるスタイロフォーム(発泡スチロールより硬い板状の物)をパズルのように隙間なく土台の間に敷き詰めていきます。
そして床板24mm構造用合板を張り、建て方の段階では取り付けていない細かい箇所にも基礎と
土台を直接繋ぐアンカーボルト、
上下階の柱同士を緊結するホールダウン、
といった耐震性を高めるための金物を図面の指示通りに取り付けていきます。
次回から、
外壁張り(下地)内部下地組み、
壁張りへと進んでいきます。
